..... Feuerwehrhaus Baubericht

Fotos: ff-schwarzau.at

Baubericht 2024

Videos

Dezember 2025

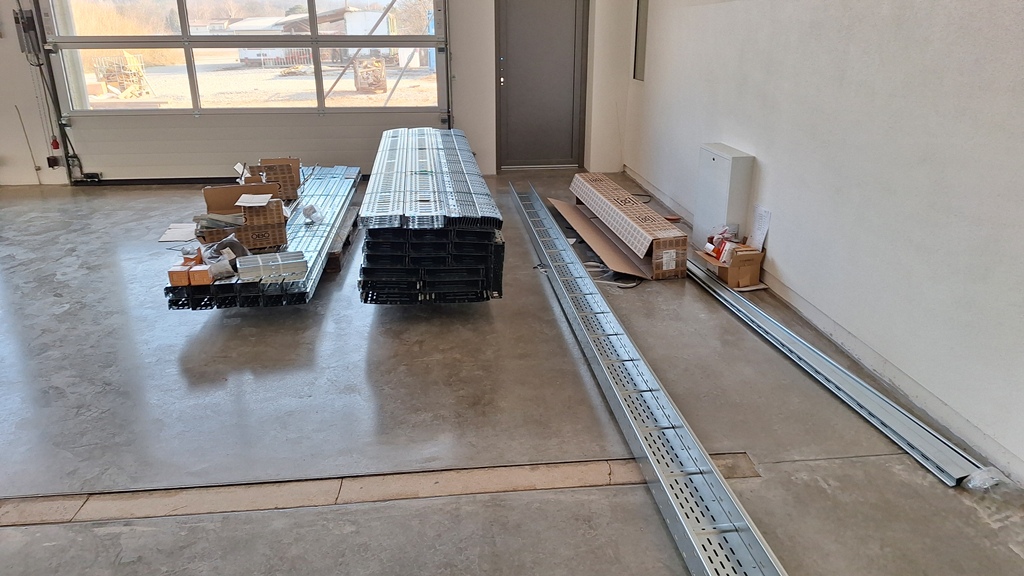

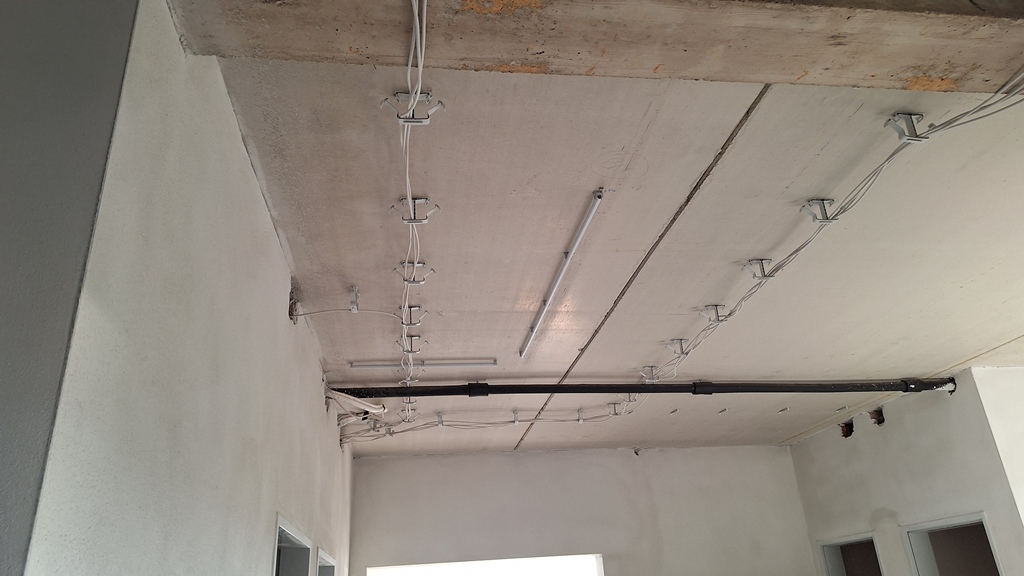

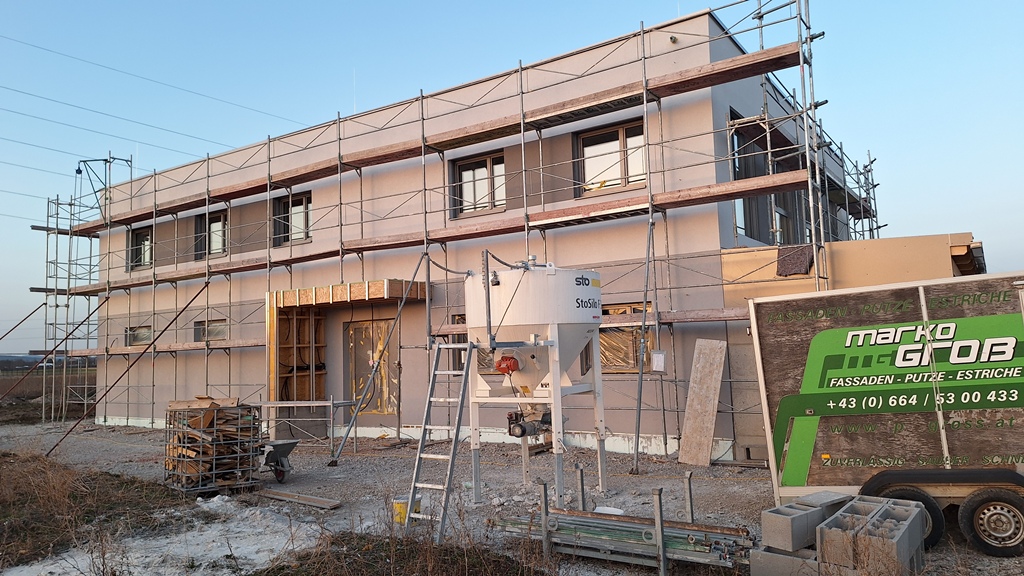

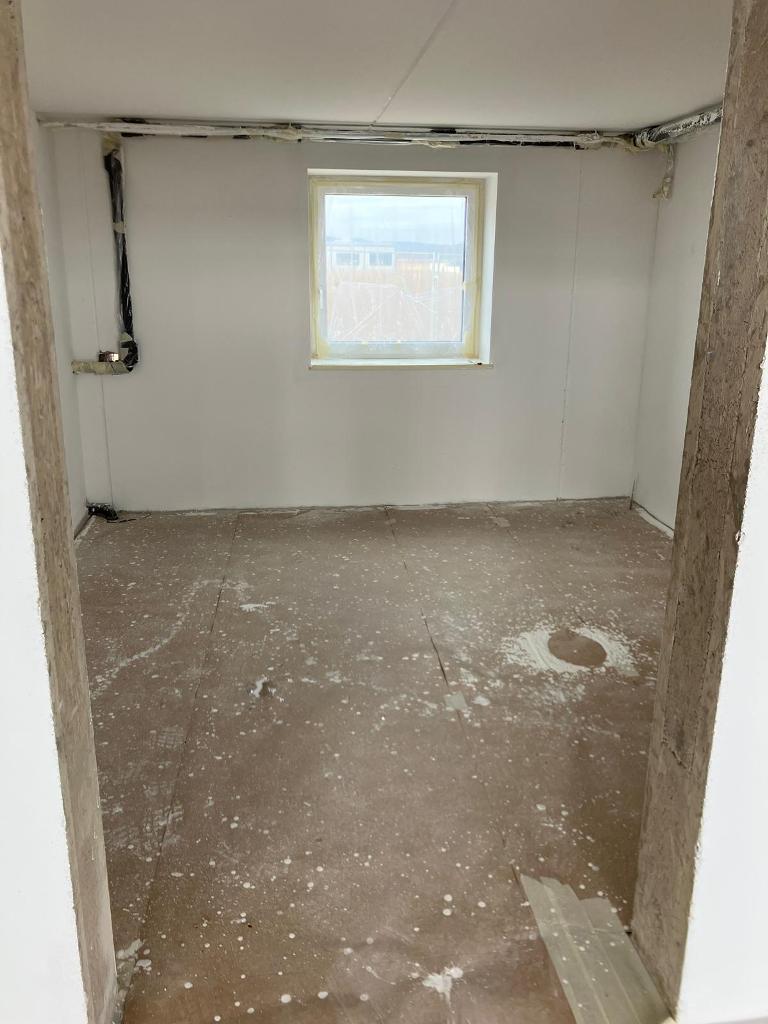

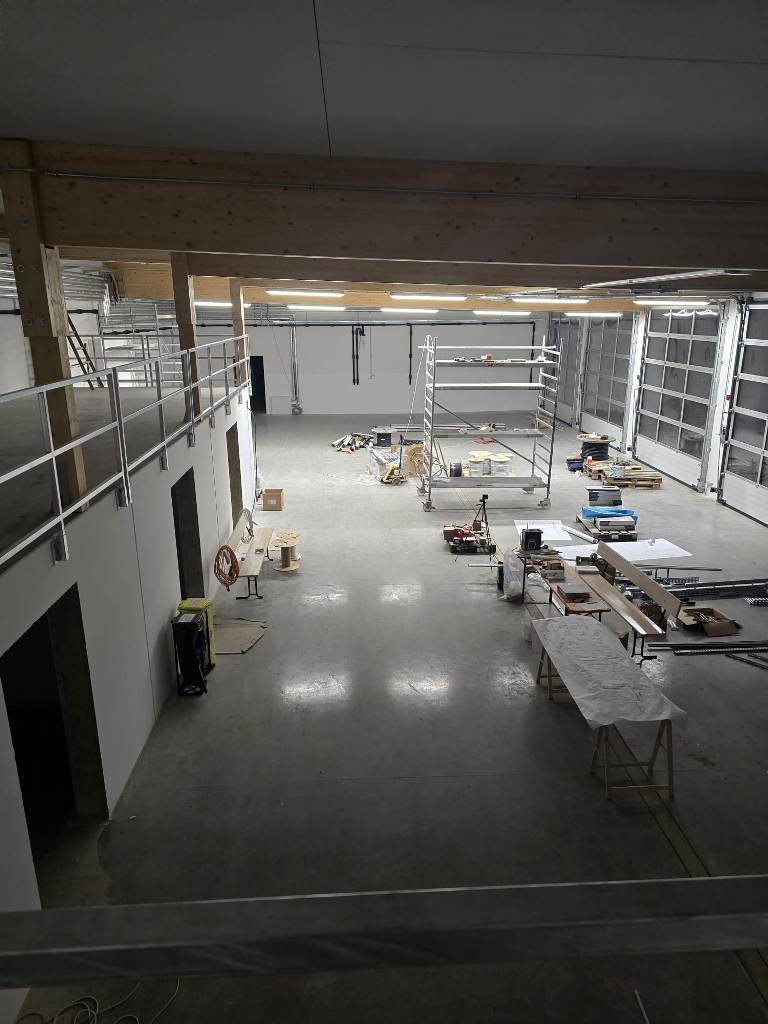

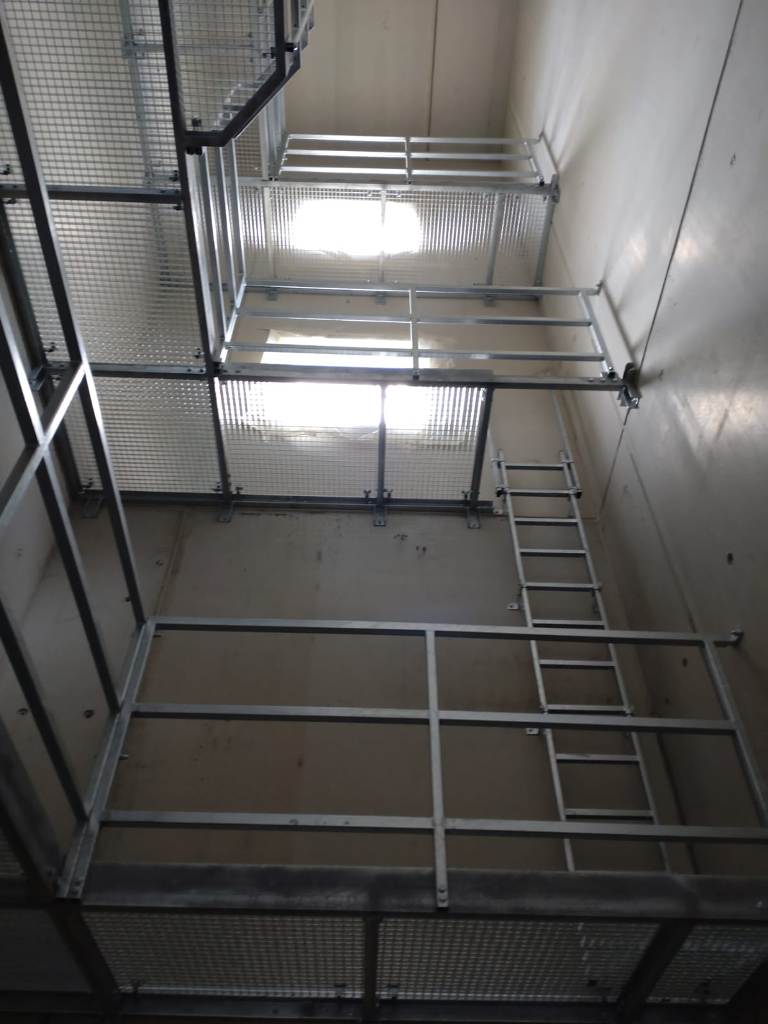

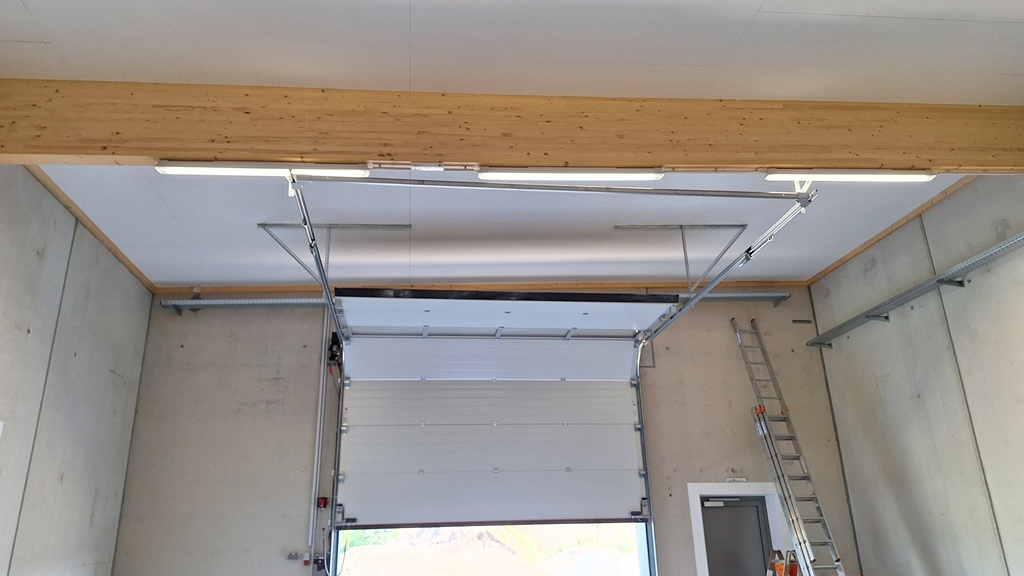

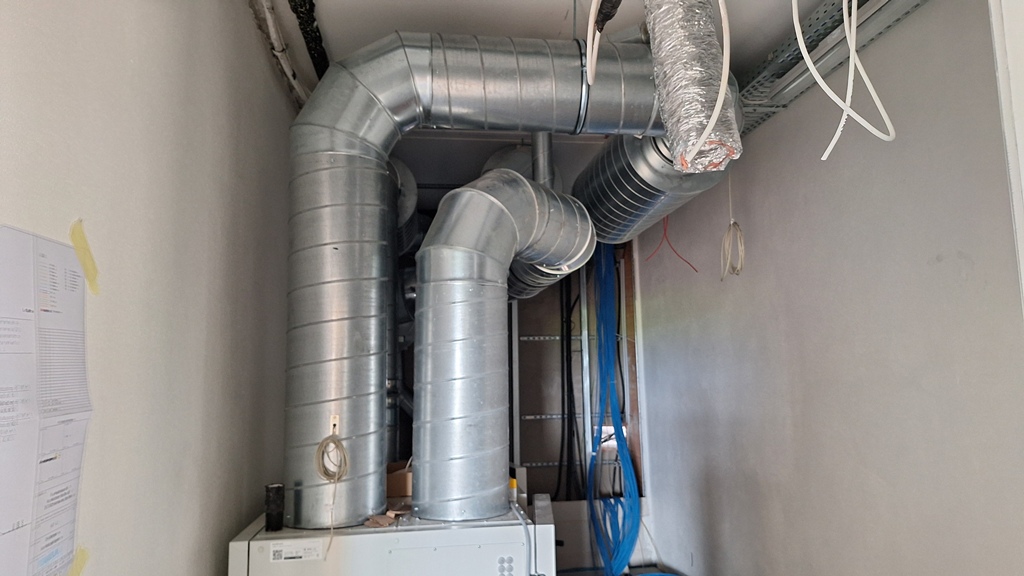

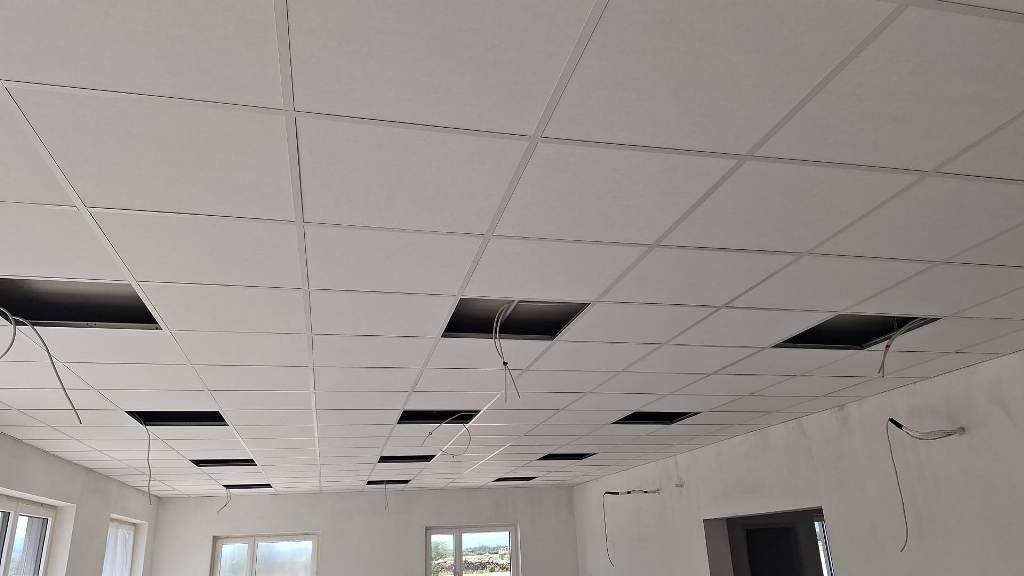

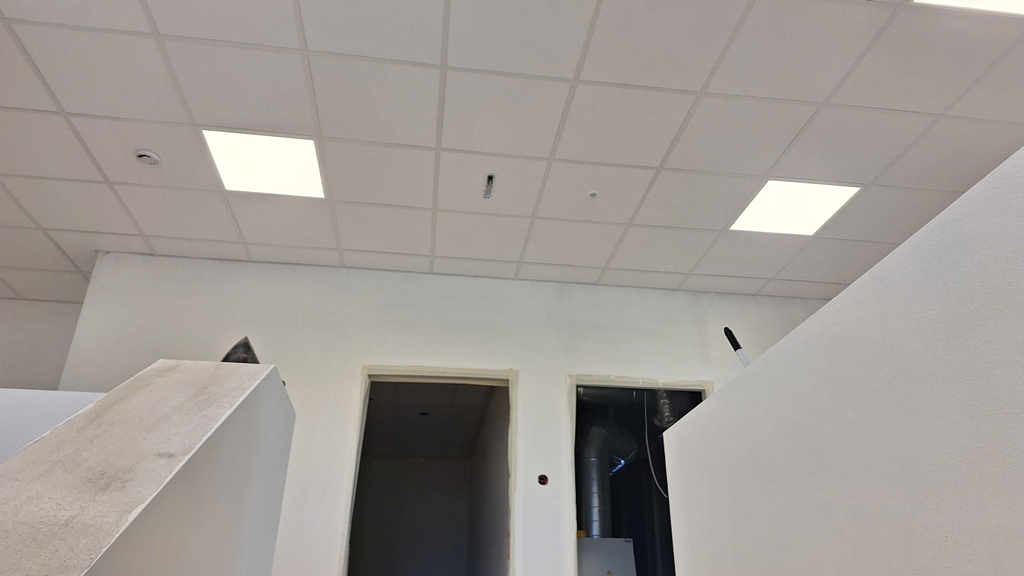

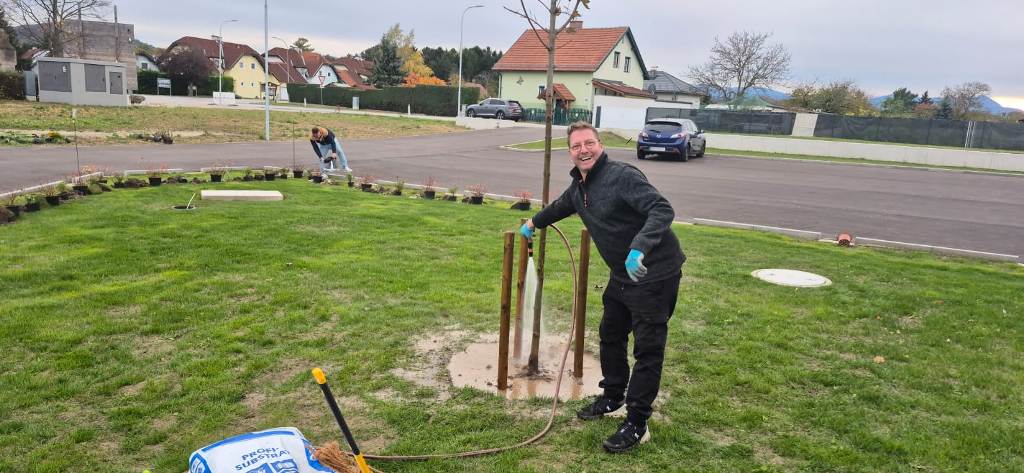

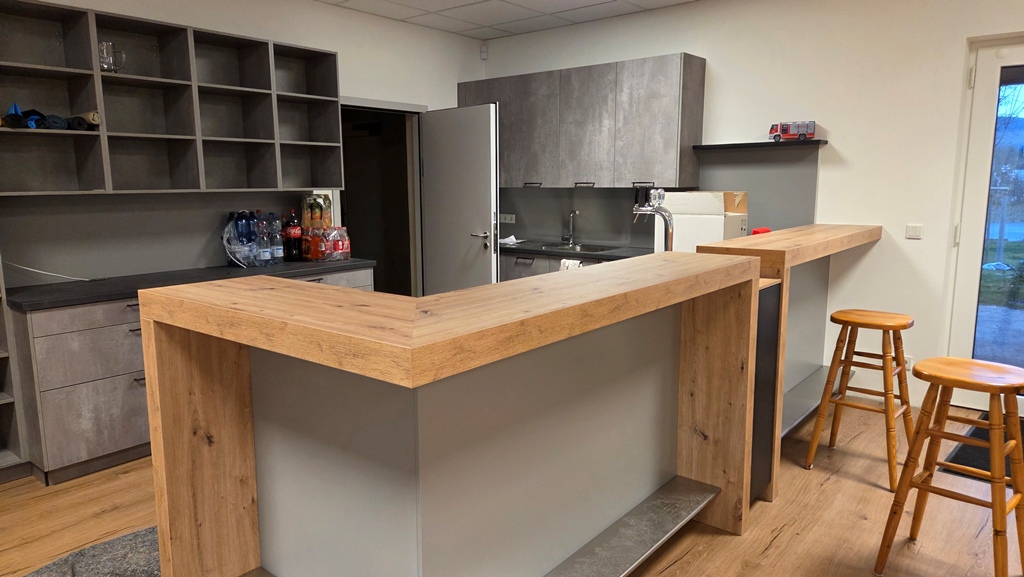

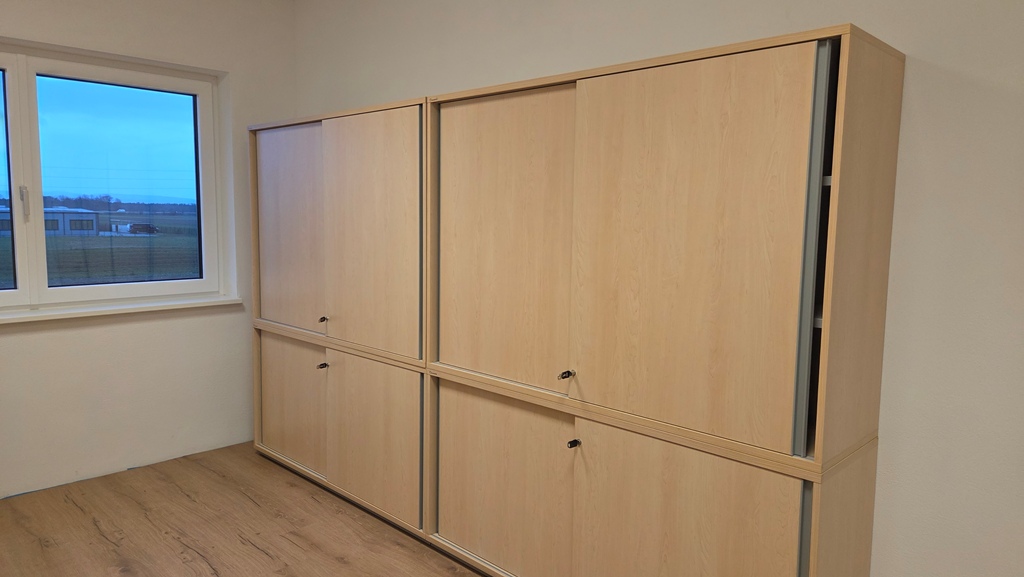

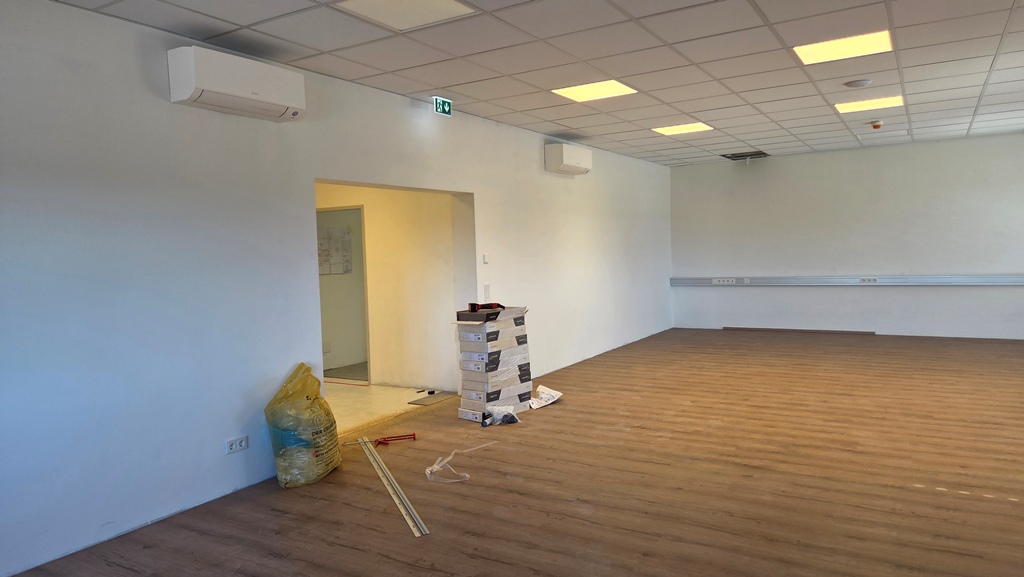

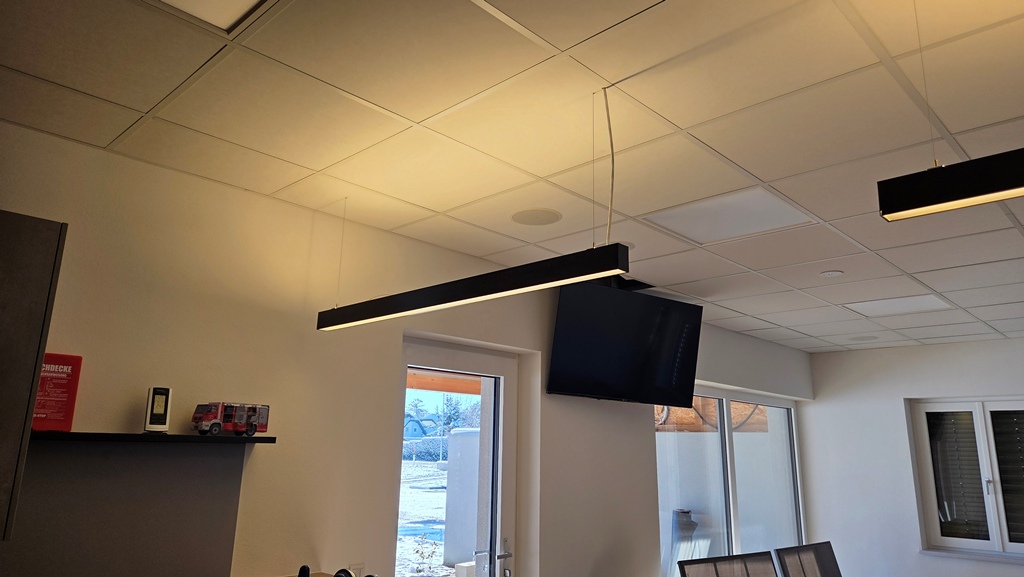

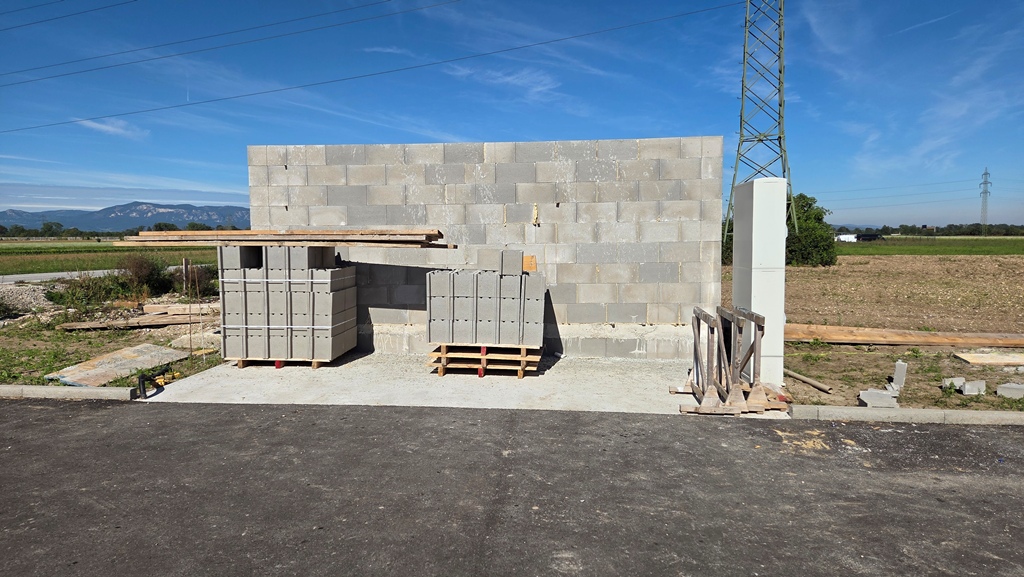

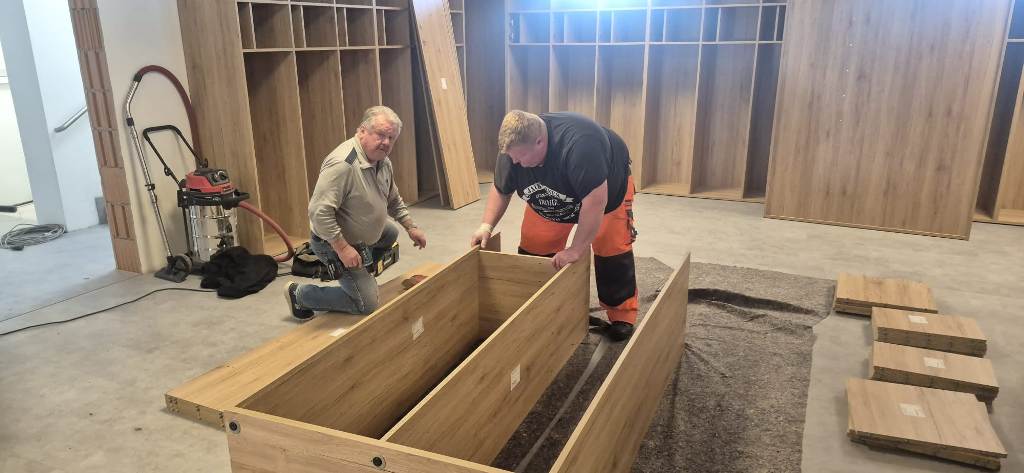

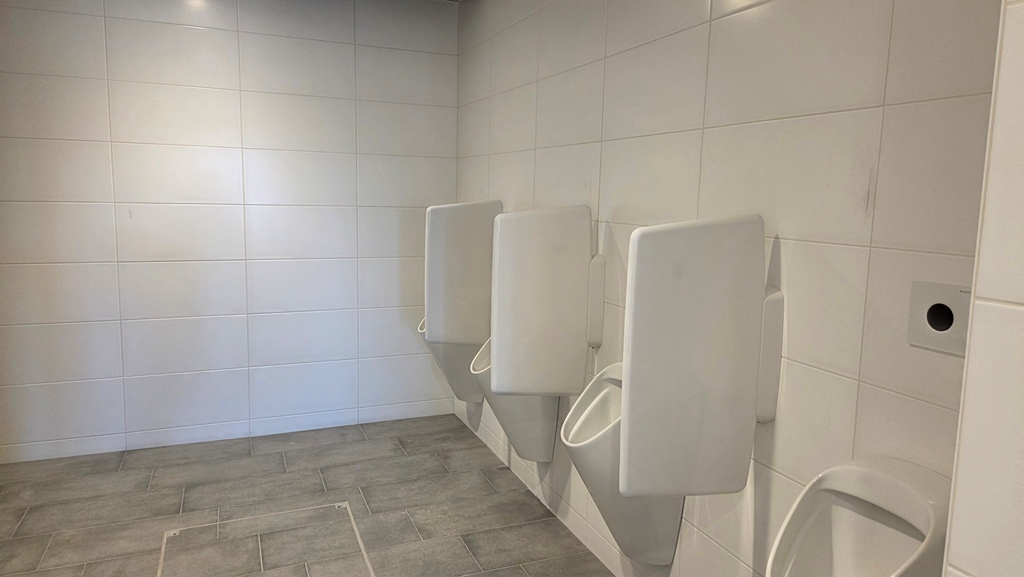

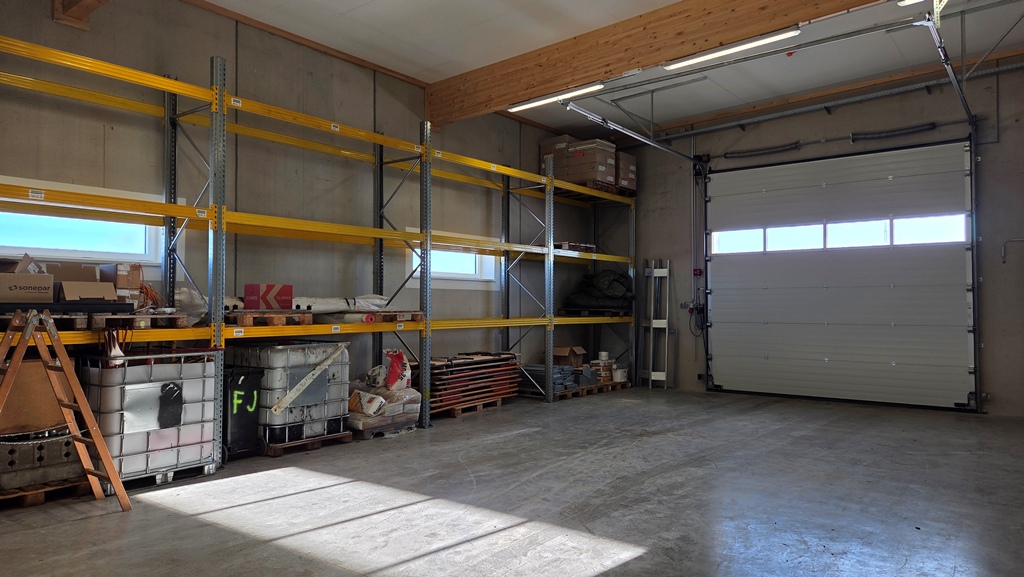

Auf der Außenanlage wurde ein weiterer Baum gepflanzt. Im Gebäude wurden zahlreiche Arbeiten durchgeführt unter anderem wurde in der KAT-Halle ein Hochregal augestellt, im Spindraum wurden die Spinde montiert und aufgestellt. im Aufenthaltsbereich wurde oberhalb der Schank 2 Lichtleisten montiert, Vorhänge wurden montiert, der Kühlraum wurde gefliest, sowie diverse elektrische Arbeiten durchgeführt.

klein01 klein02 klein03
klein04 klein04 klein04
klein04 klein04 klein04

November 2025

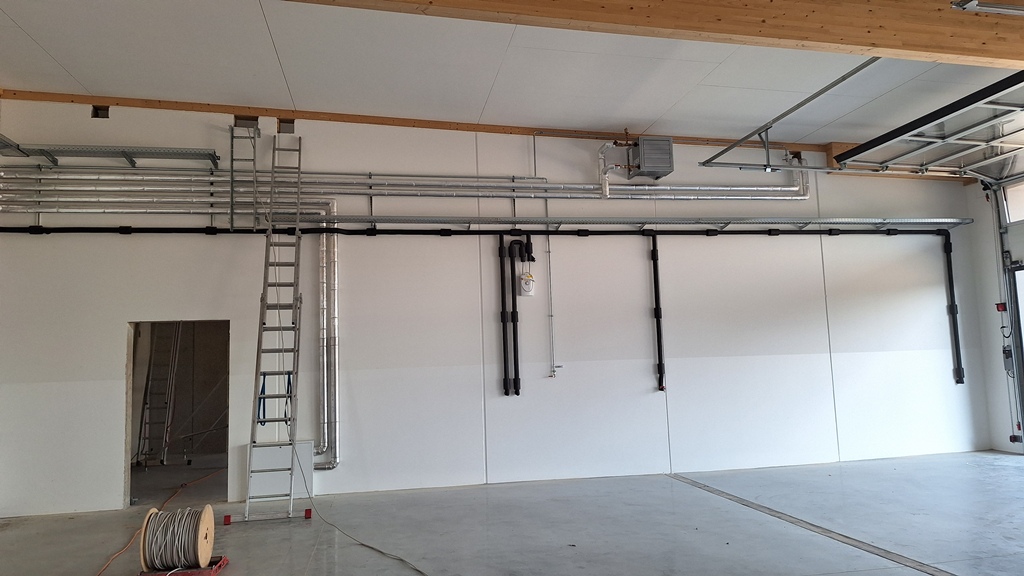

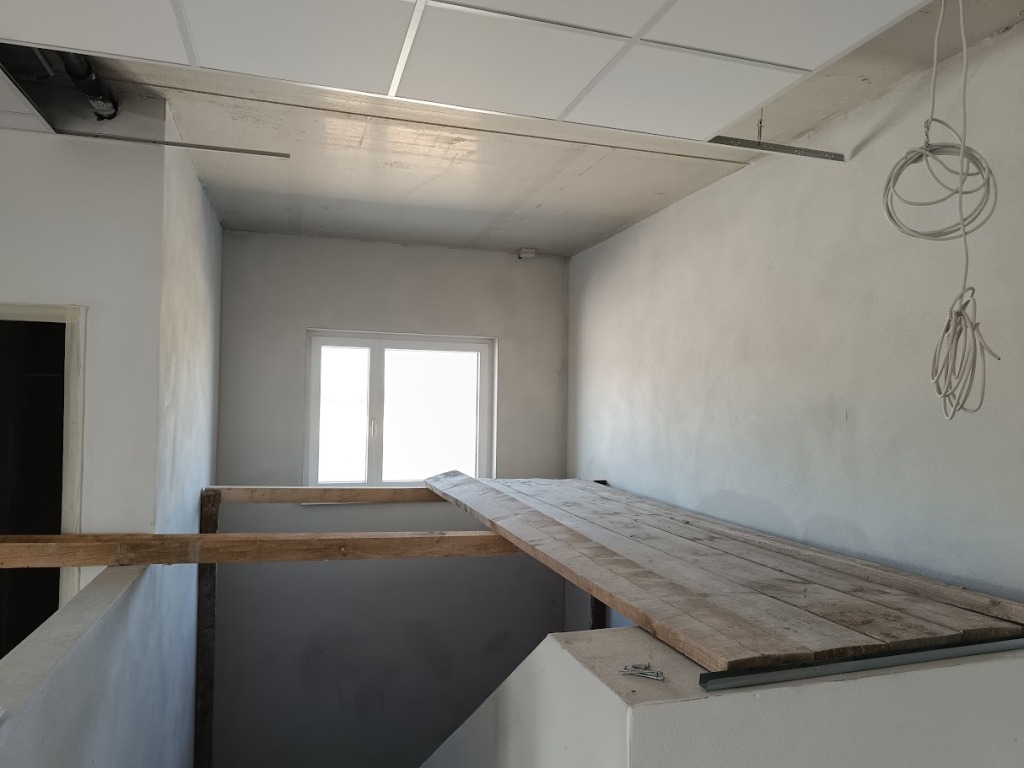

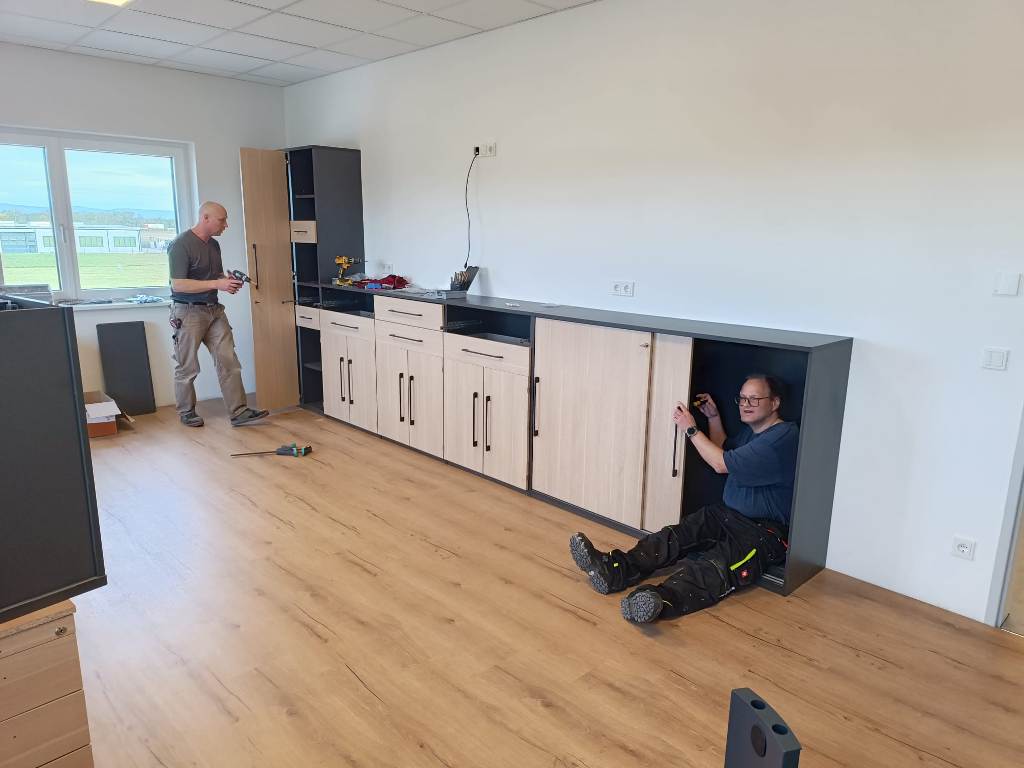

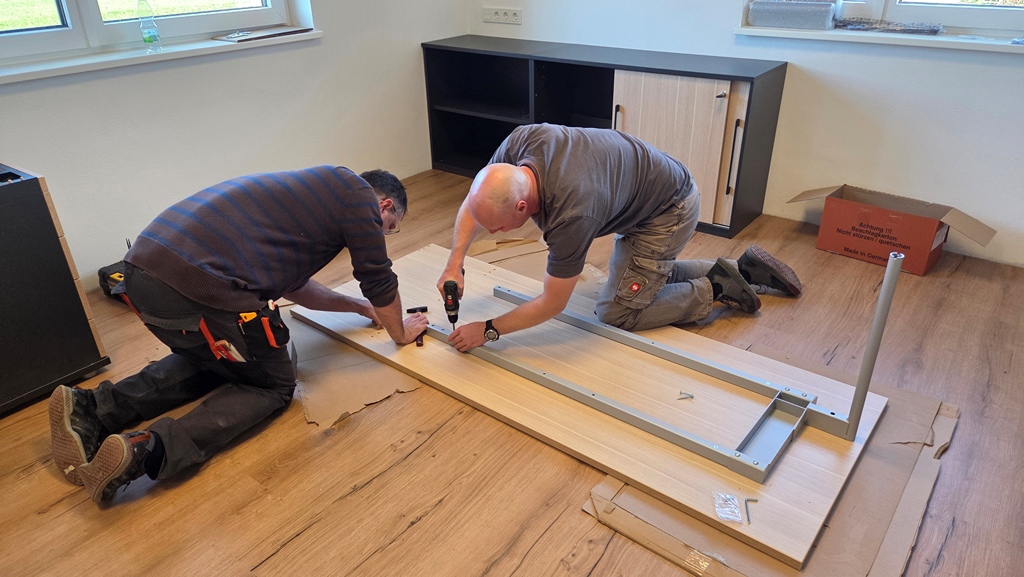

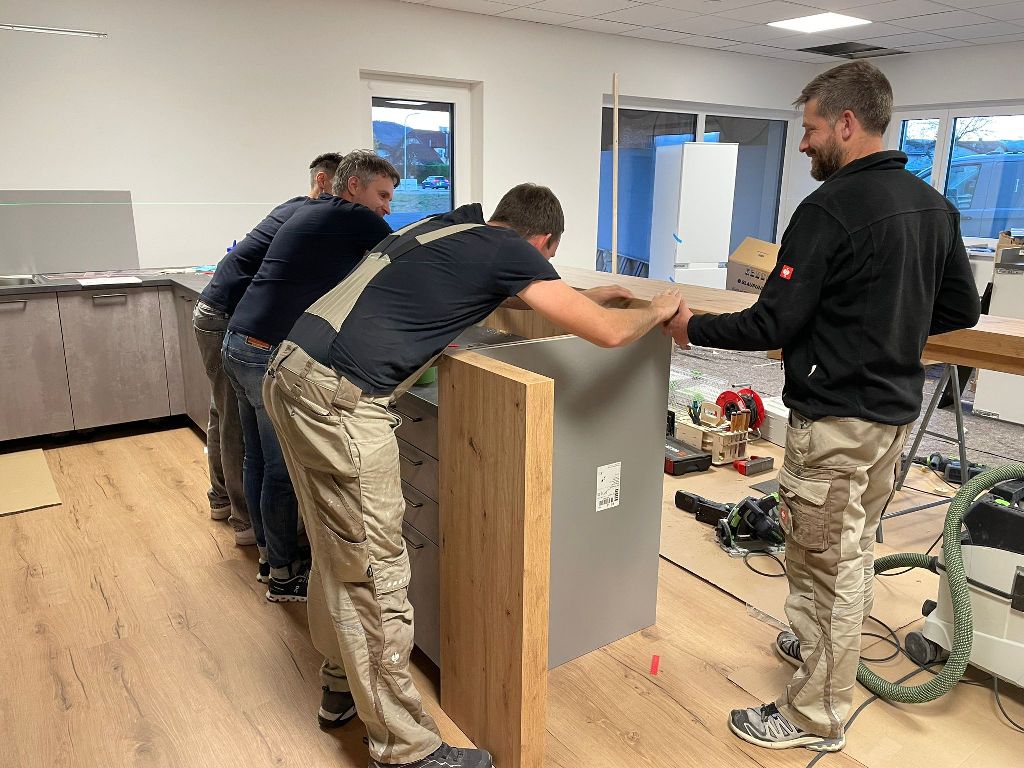

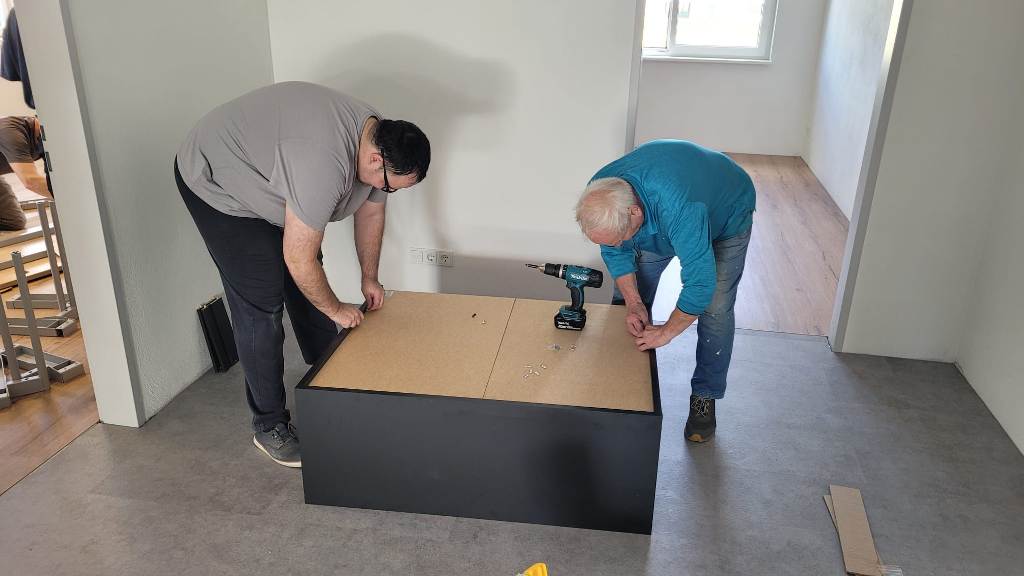

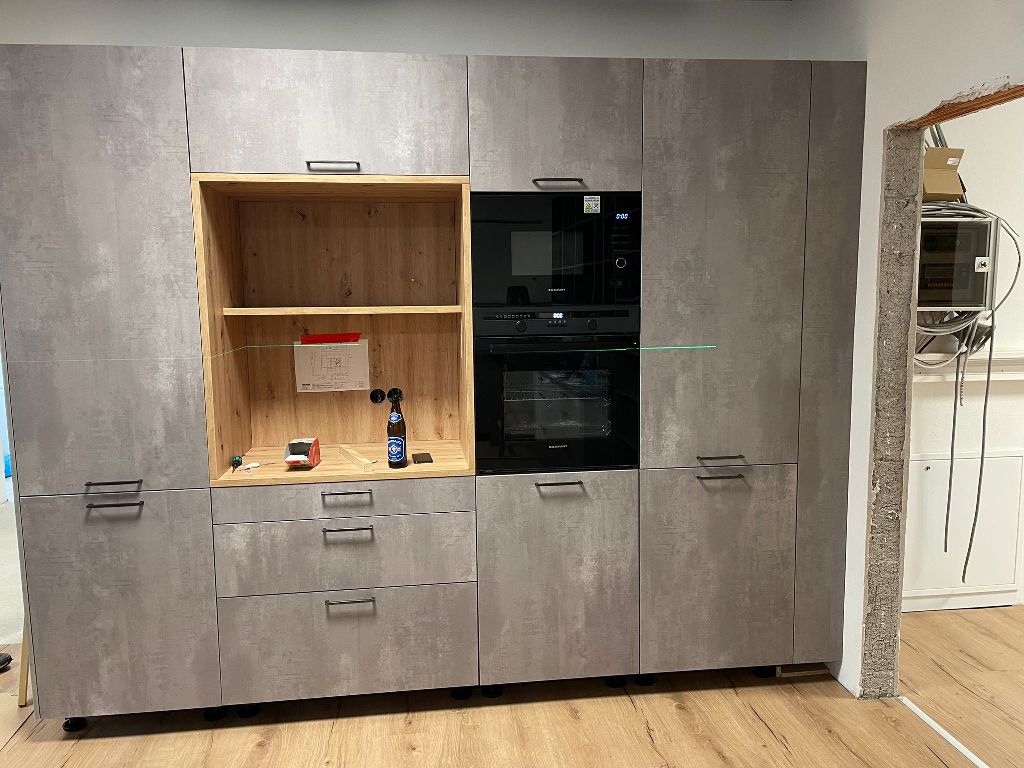

Anfang November wurde die Küche aufgebaut und im Laufe des restlichen Monats diverse Arbeiten durchgeführt.

klein01 klein02 klein03
klein04 klein04 klein04

Oktober 2025

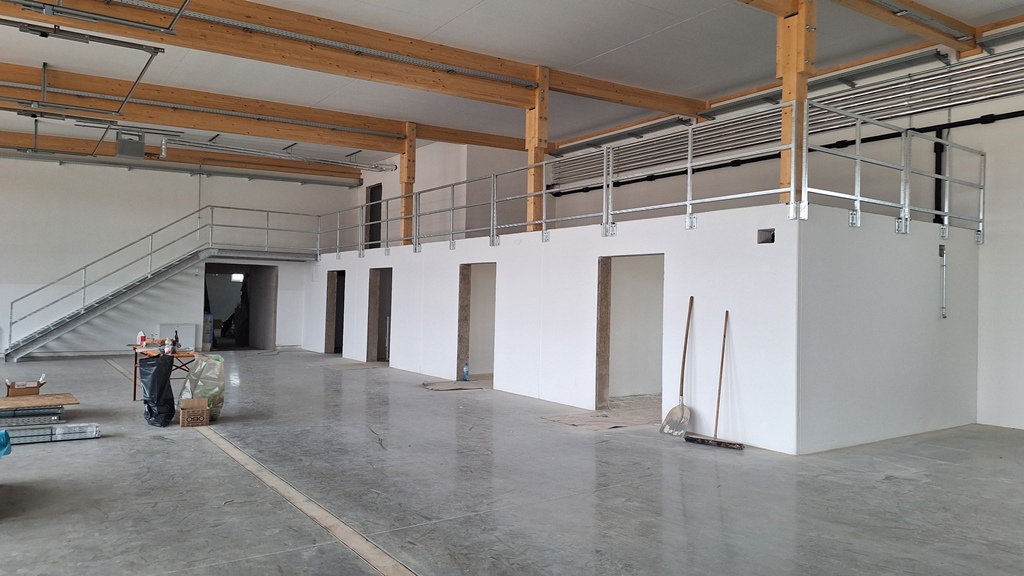

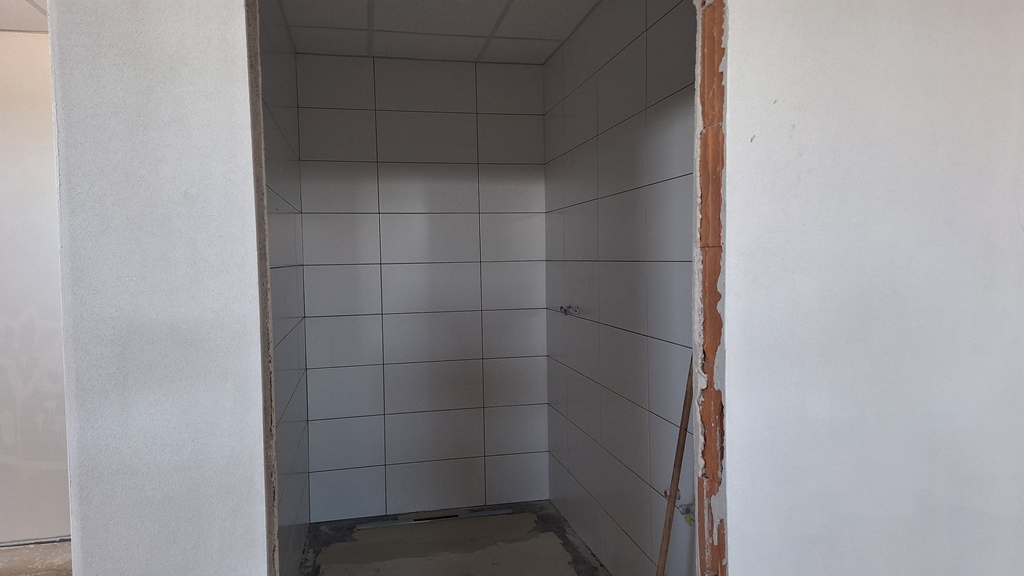

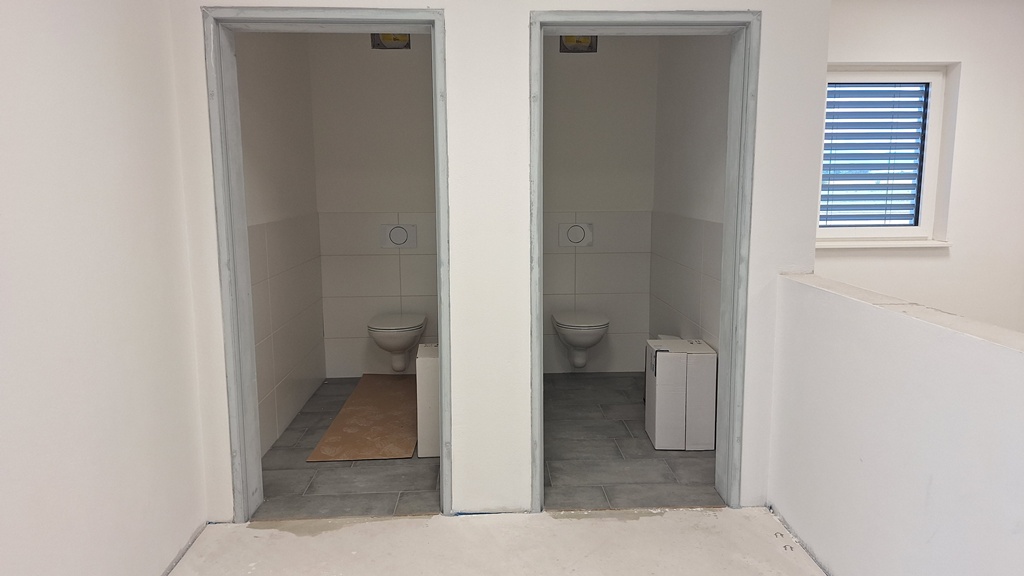

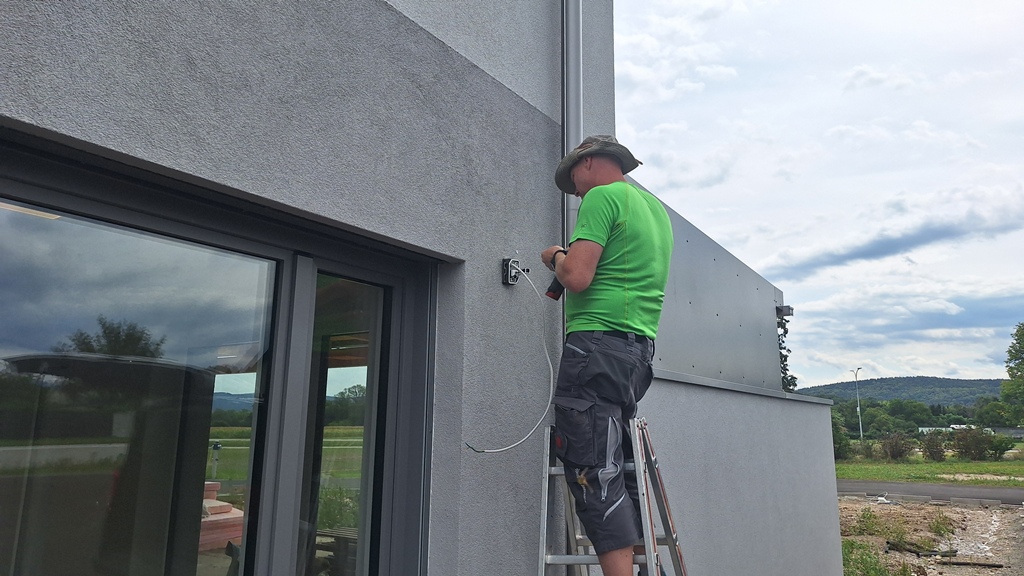

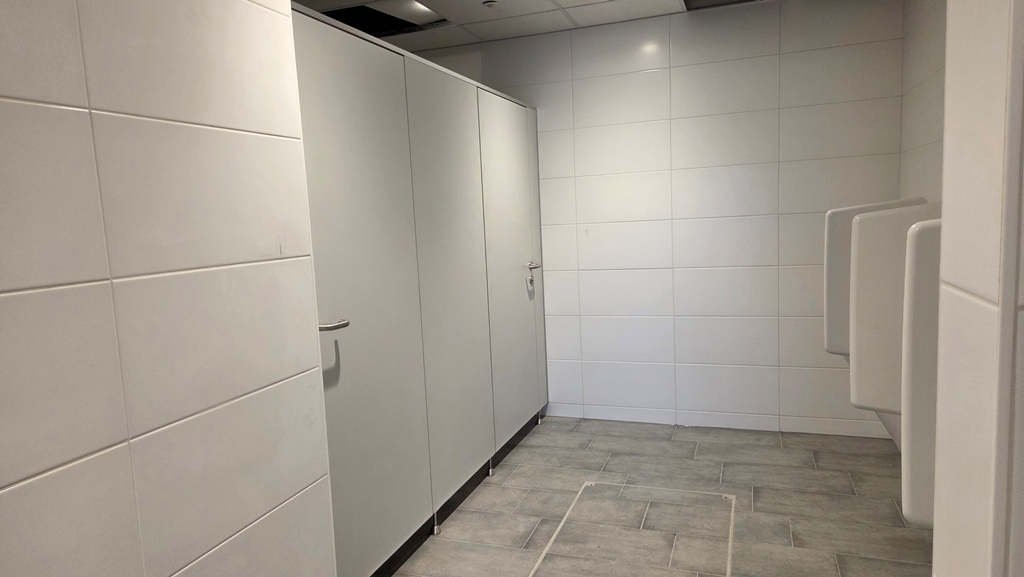

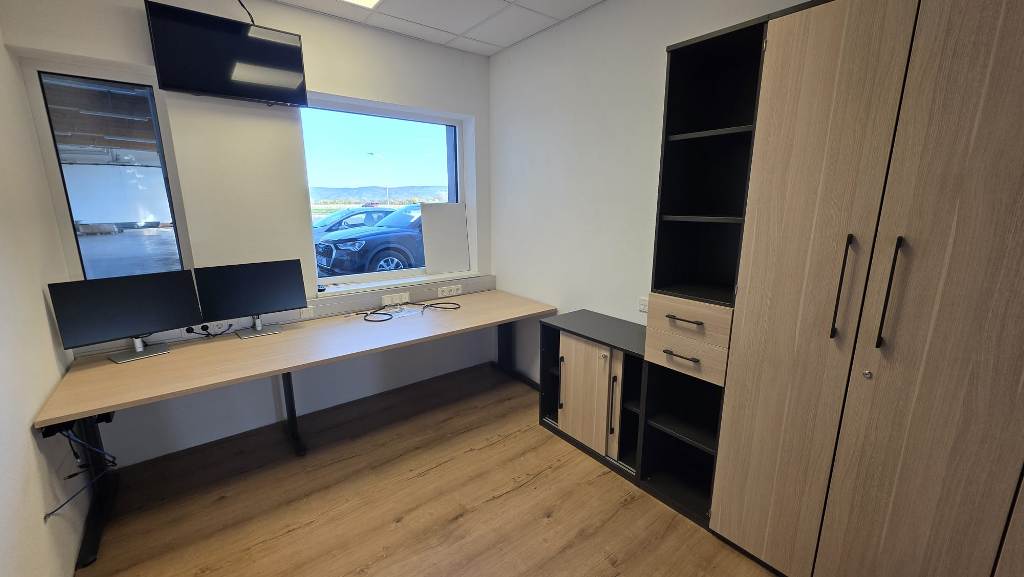

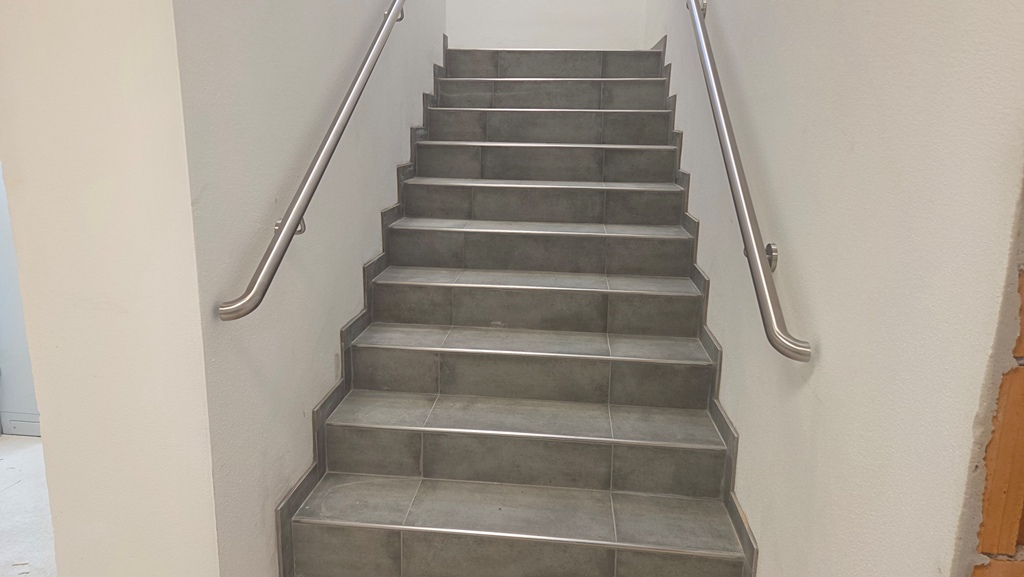

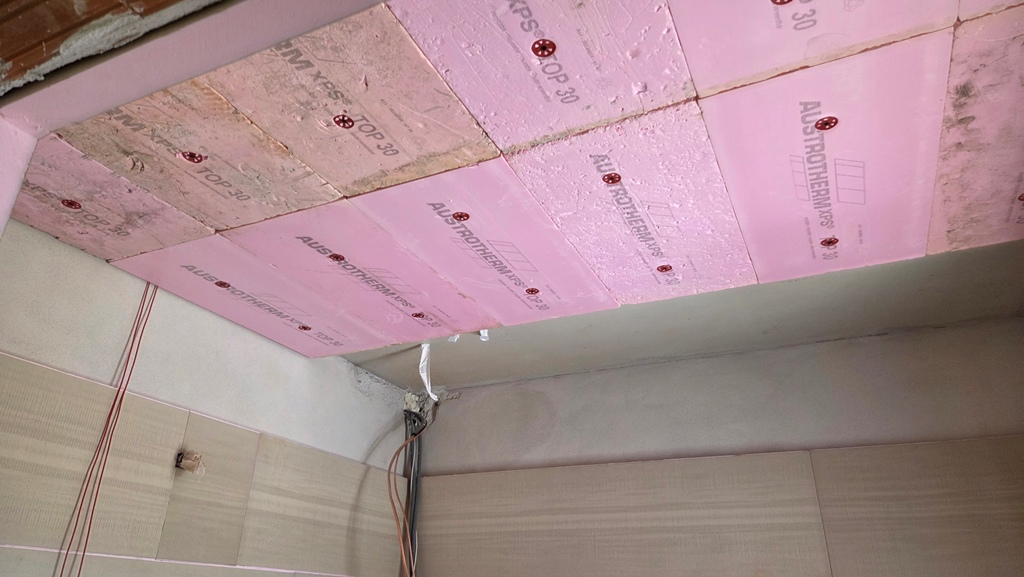

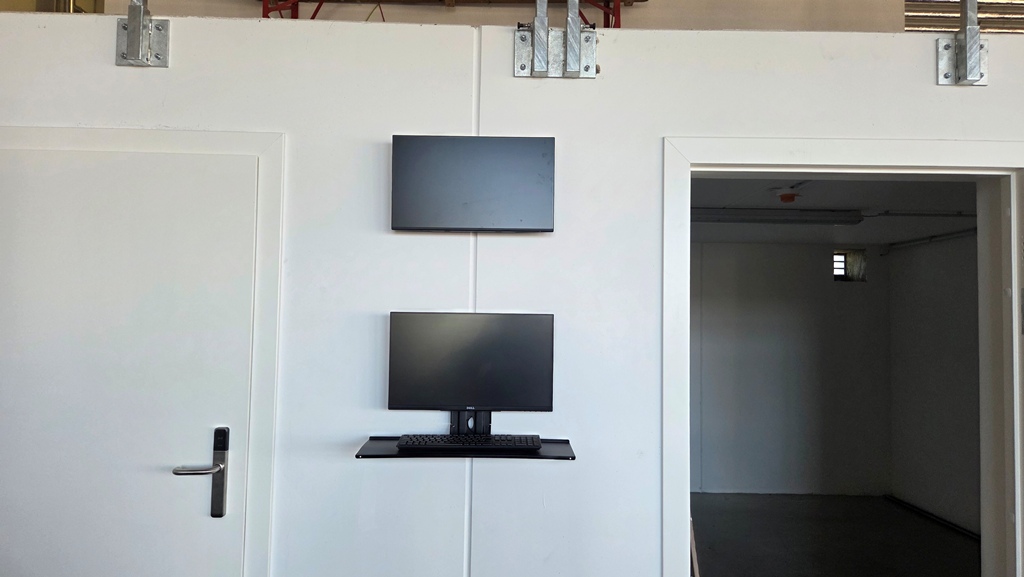

Im September wurden wieder viele Arbeiten durchgeführt. Die Isolierung im Kühlraum wurde fertiggestellt, das Stiegengeländer wurde montiert, Böden wurden auch verlegt. Im WC wurden die Trennwende eingebaut worden. Das Kommandozimmer und das Nachrichtenzimmer wurden mit neuen Möbeln ausgestattet, wie auch mit Monitoren. Im Gebäude und in der Garage wurden Monitore angeschraubt. Rund ums Haus wurden Kabel in der Rohringleitung verlegt. Vor der Terrasse wurden die ersten Sträucher und ein Baum gepflanzt. Für die Bepflanzung stand uns Franz Hofbauer-Lagler beratend zu Seite.

klein01 klein02 klein03
klein04 klein05 klein06
klein07 klein08 klein09
klein10 klein11 klein12

September 2025

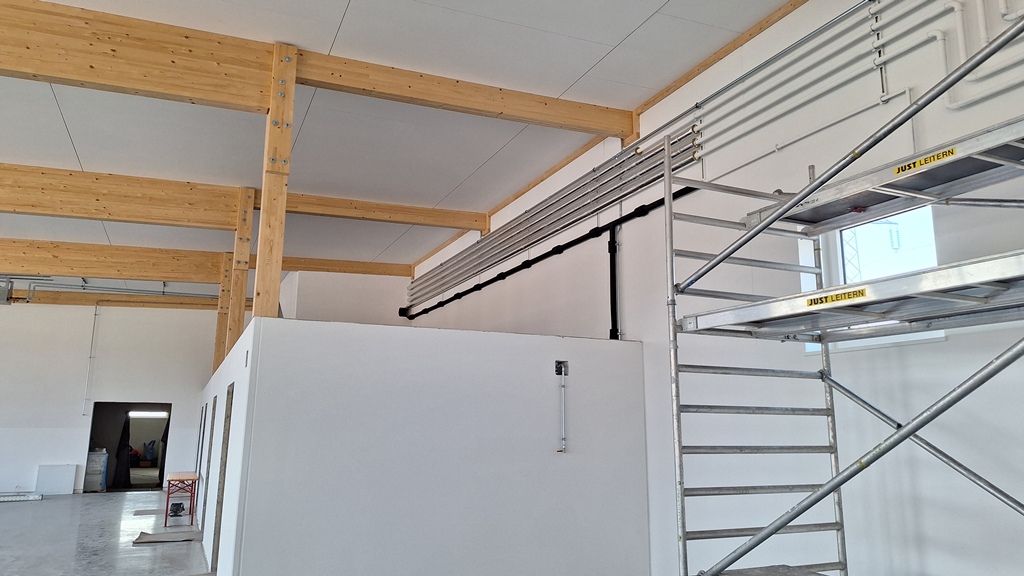

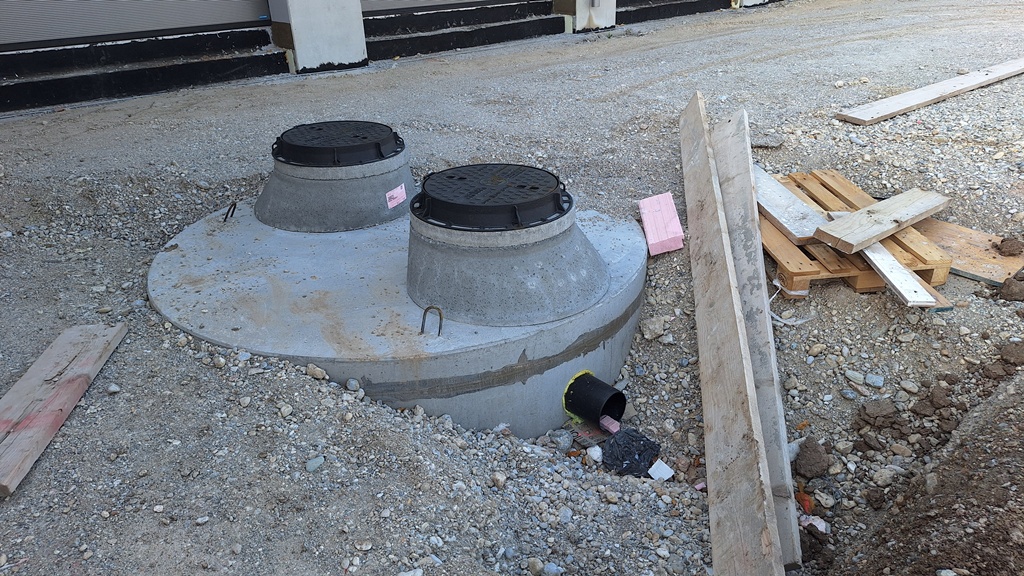

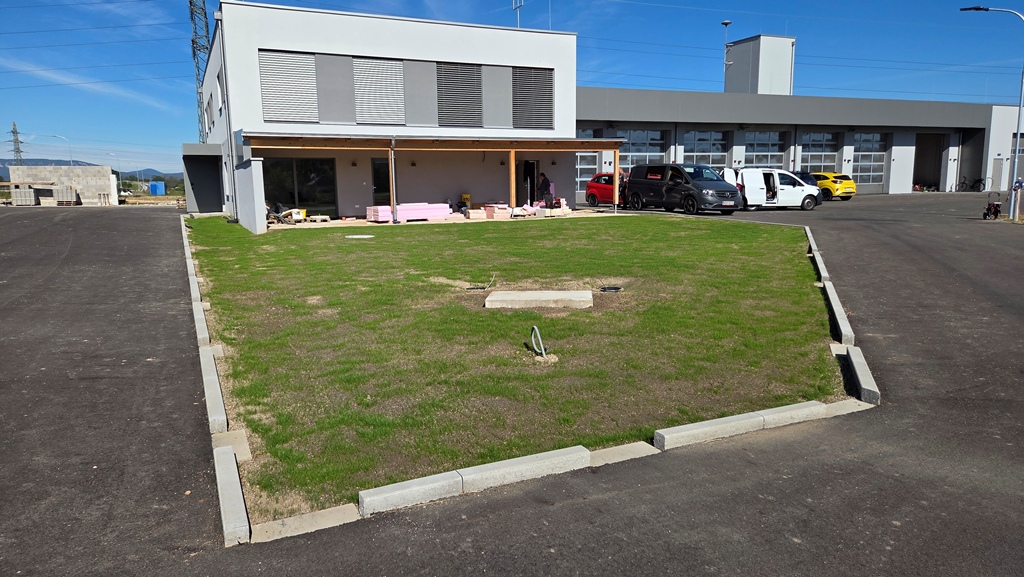

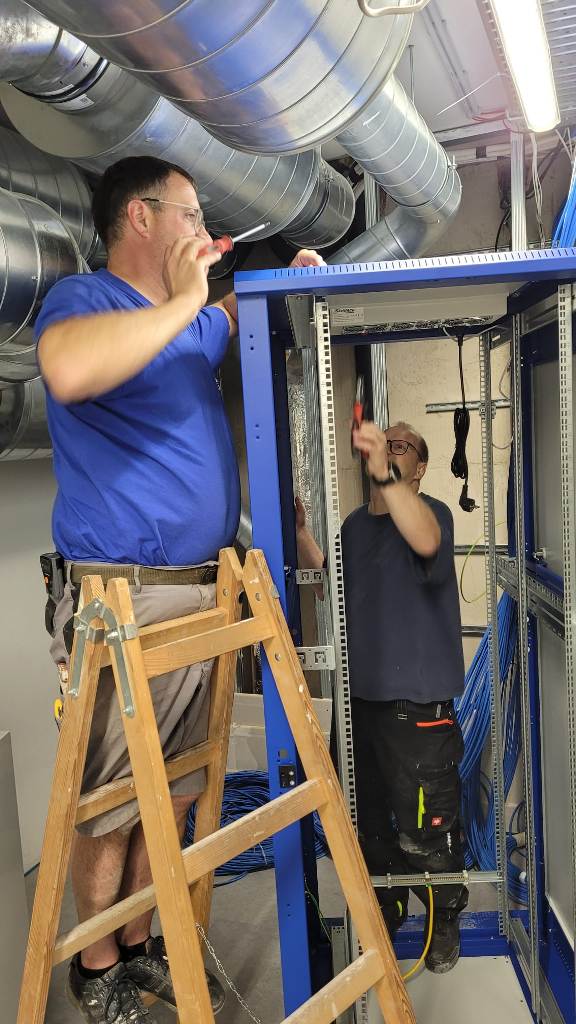

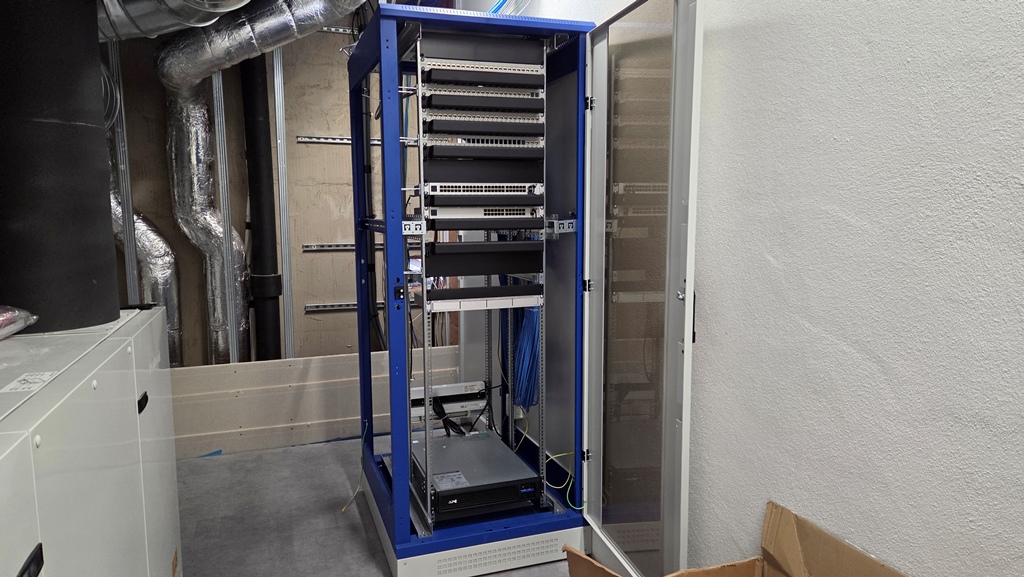

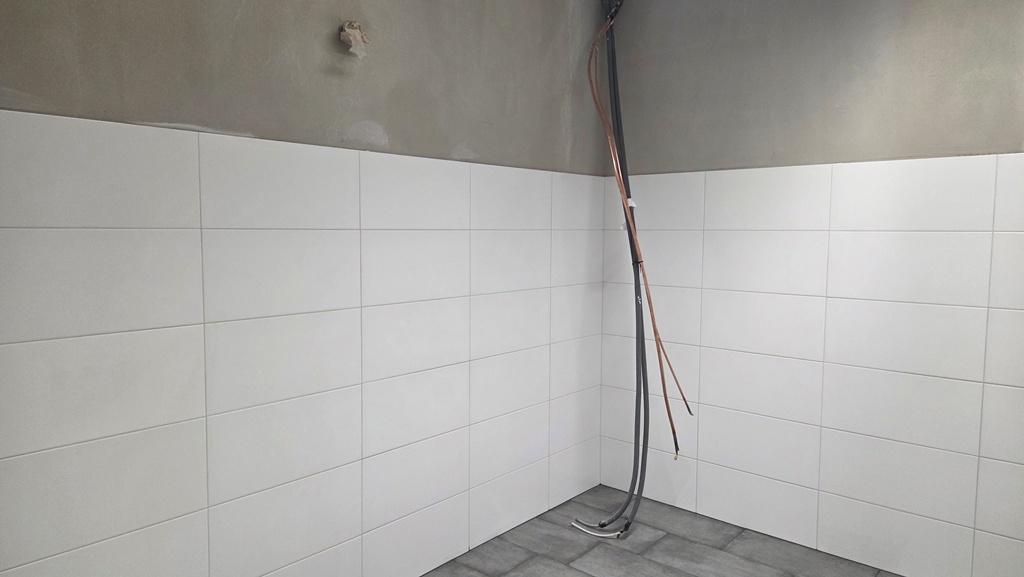

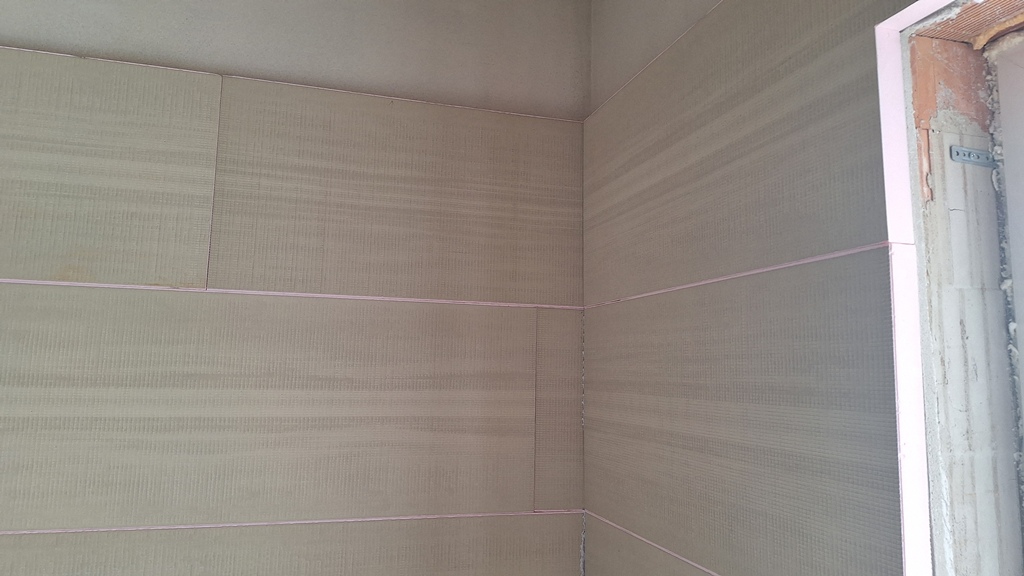

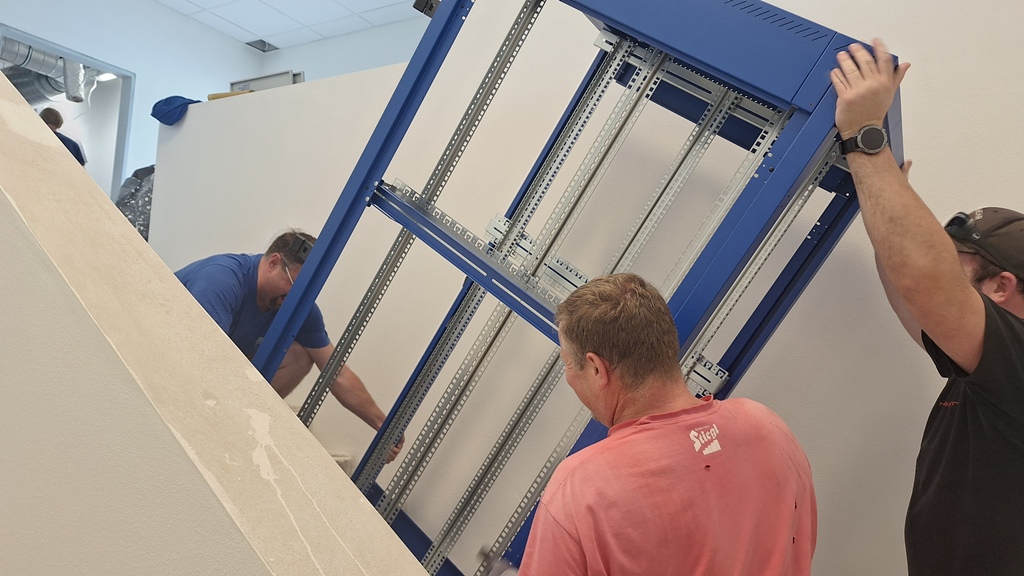

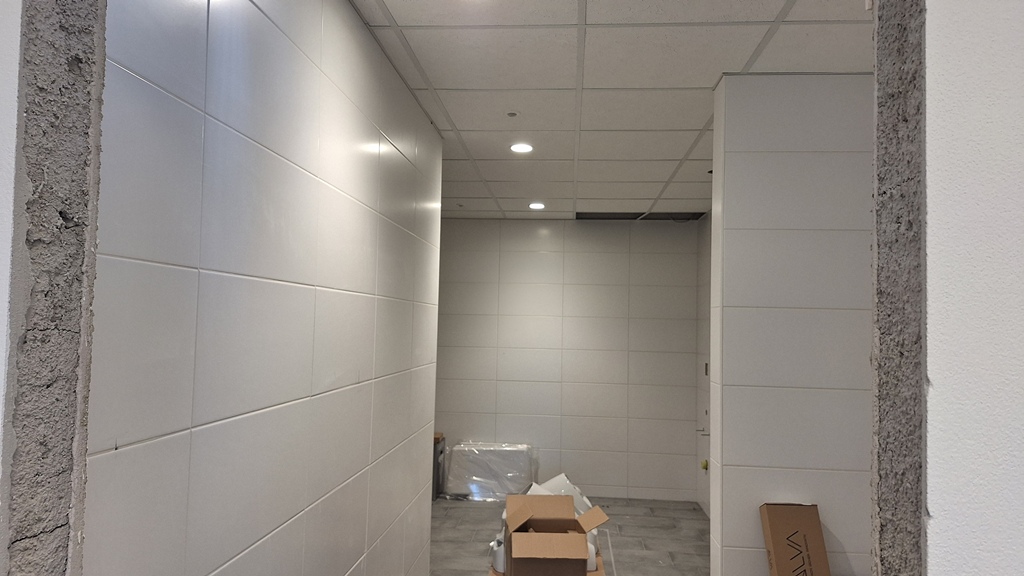

Im September wurde wieder viel gemacht. Es wurden Räume gefließt, die Sanitäranlagen montiert, Böden verlegt und der Serverschrank wurde großteils fertigestellt. Es fehlen jetzt nur mehr die Server. Die Sirene wurde vom alten ins neue Feuerwehrhaus übersiedelt, vor der Terrasse wurde ein Rasen angelegt, sowie das Podest für den Floriani betoniert. Eine Müllinsel wird auch gebaut.

klein01 klein02 klein02
klein02 klein02 klein02

August 2025

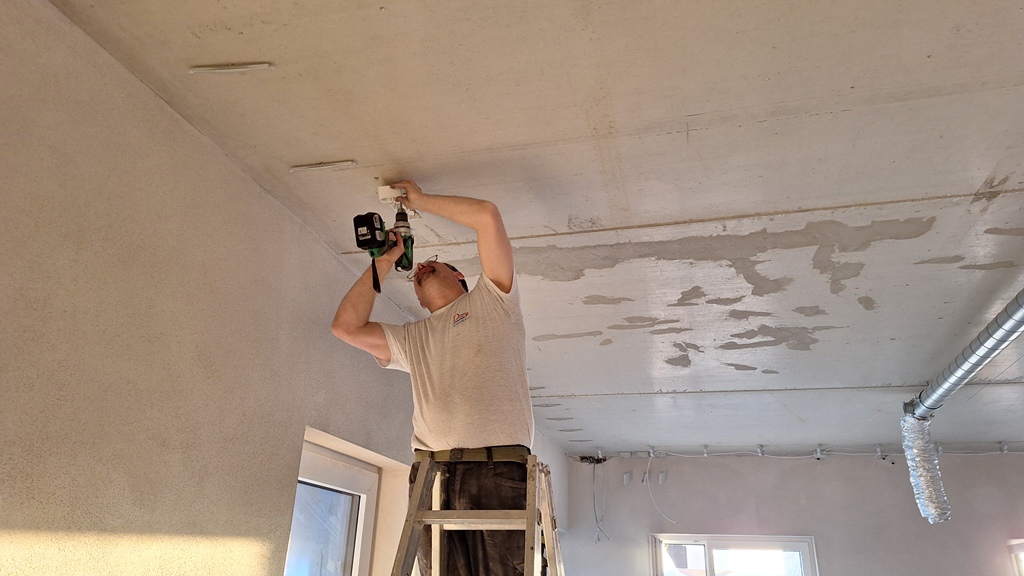

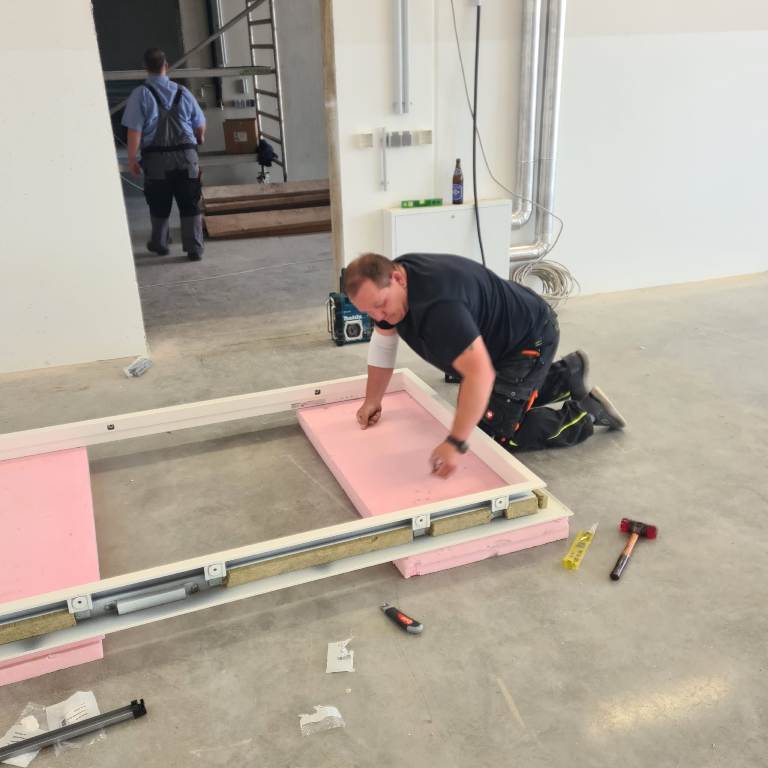

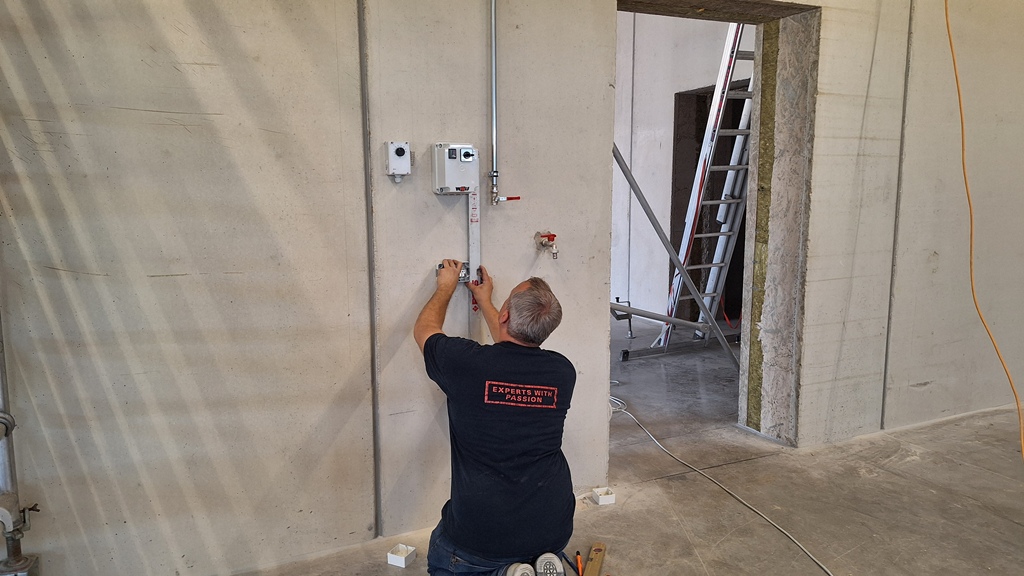

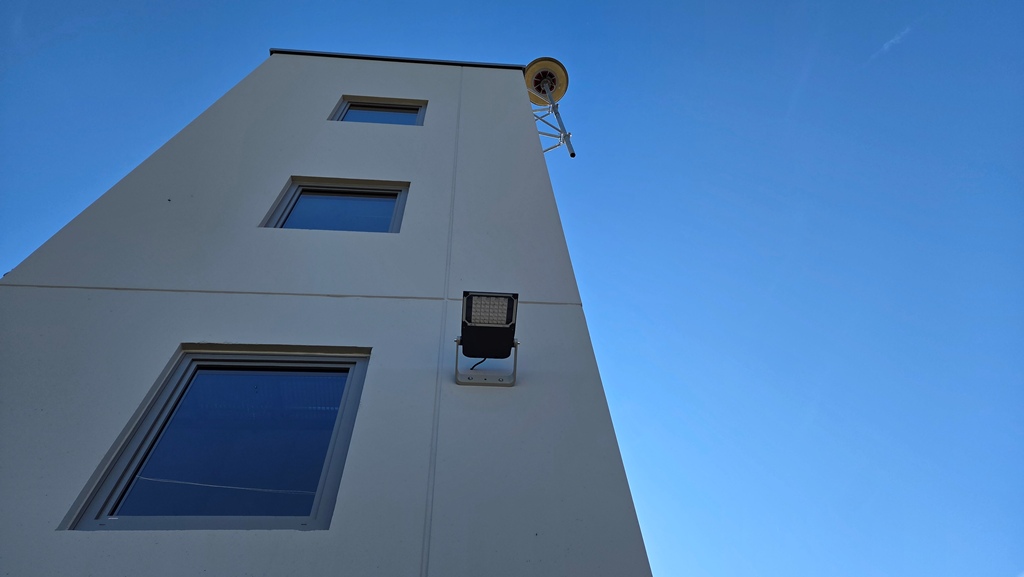

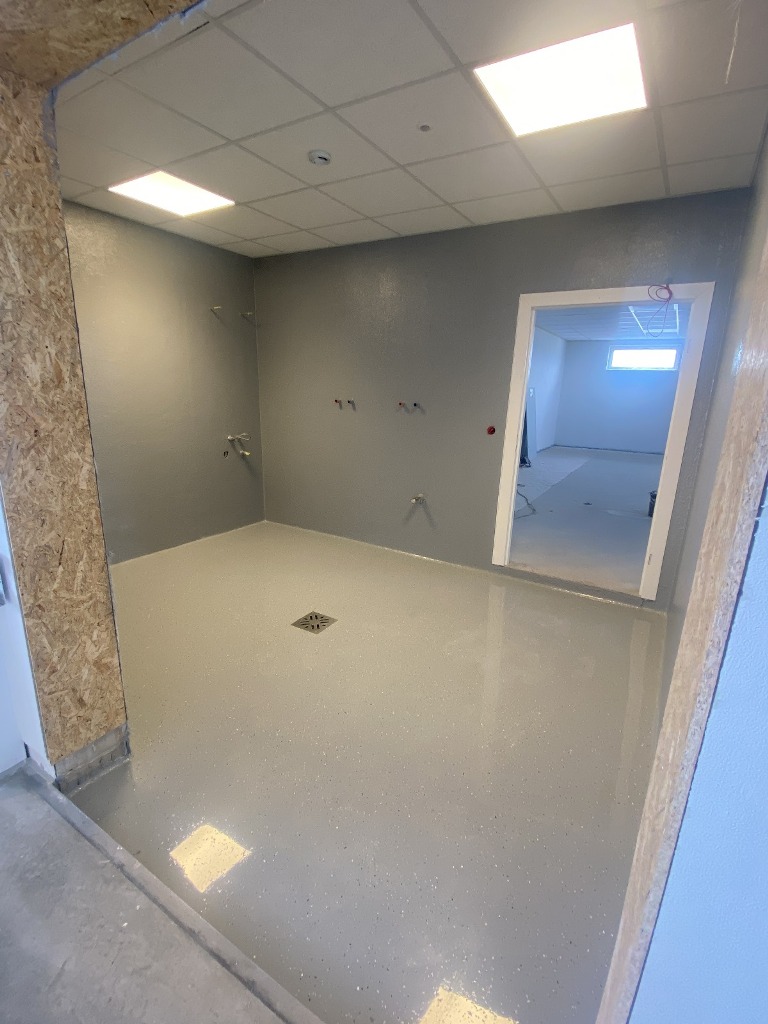

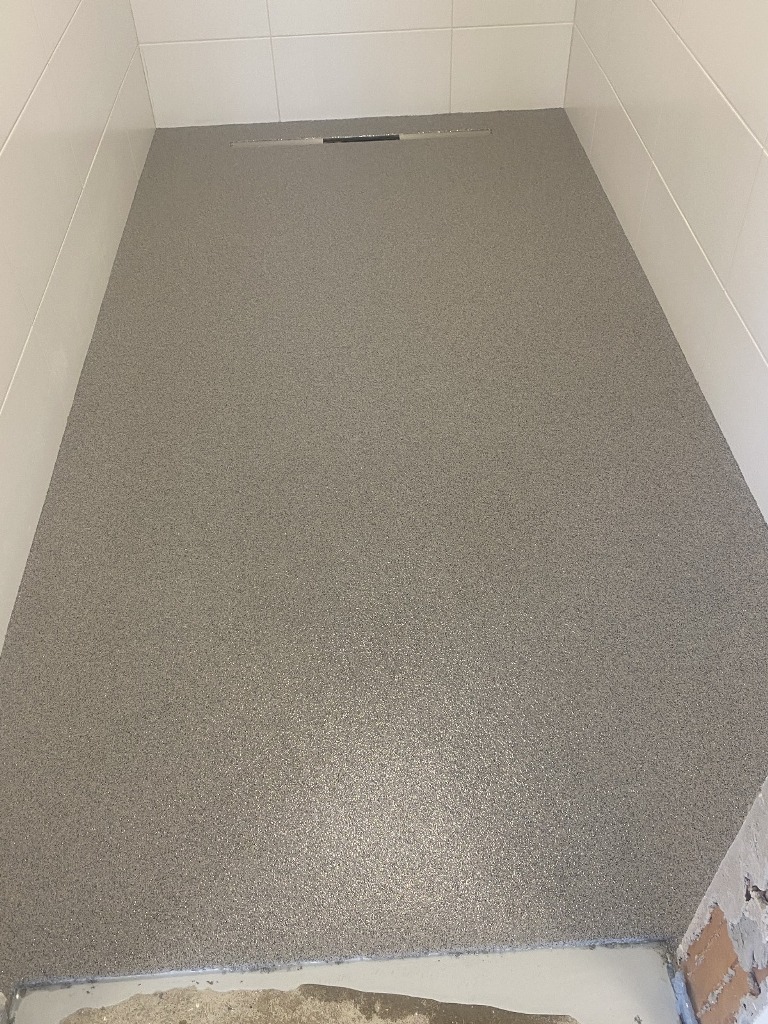

Im August wurden die Laternen geliefert und aufgestellt, bei den Decken wurde auch weitergebaut. Der Kühlraum wurde isoliert und die Serverschränke aufgestellt. Bei der Schmutzschleuse und der Dusche im Mannschaftsraum wurden die Böden aufgebracht.

klein01 klein02 klein02
klein02 klein02 klein02
klein02 klein02 klein02
klein02 klein02 klein02

Juli 2025

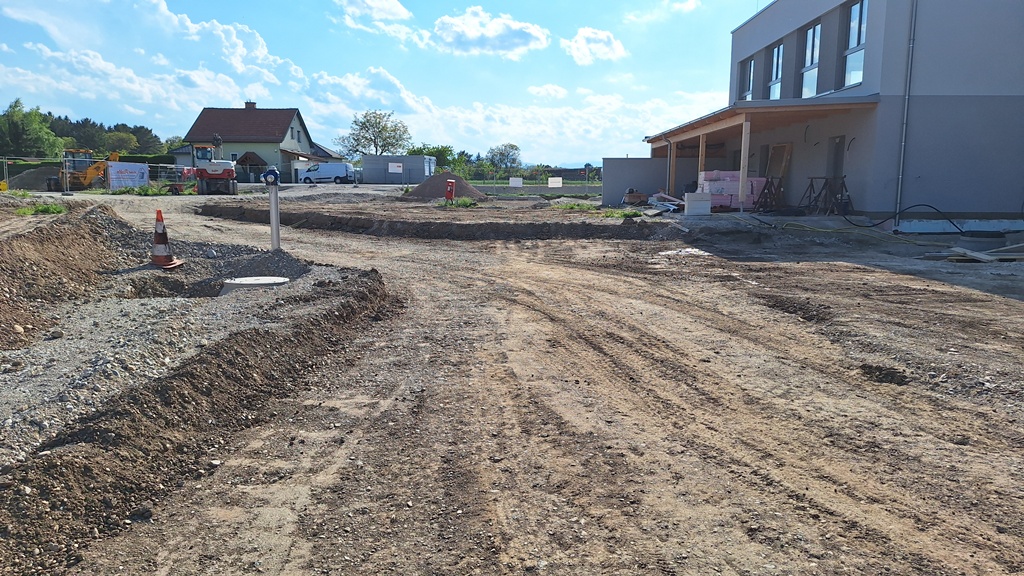

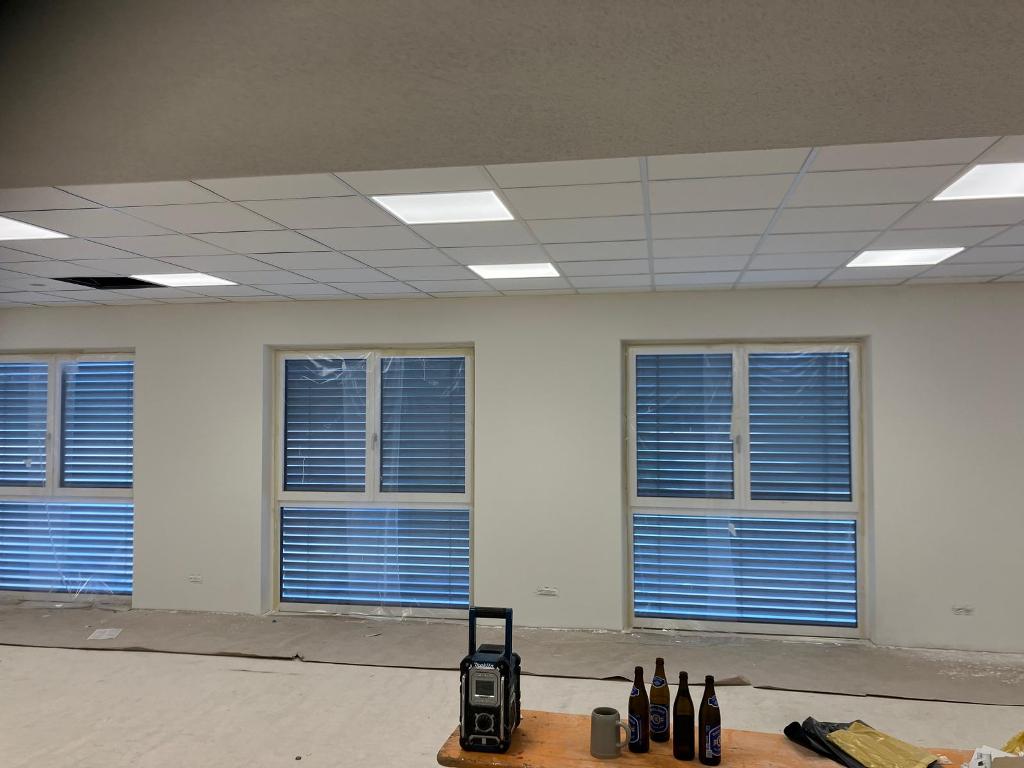

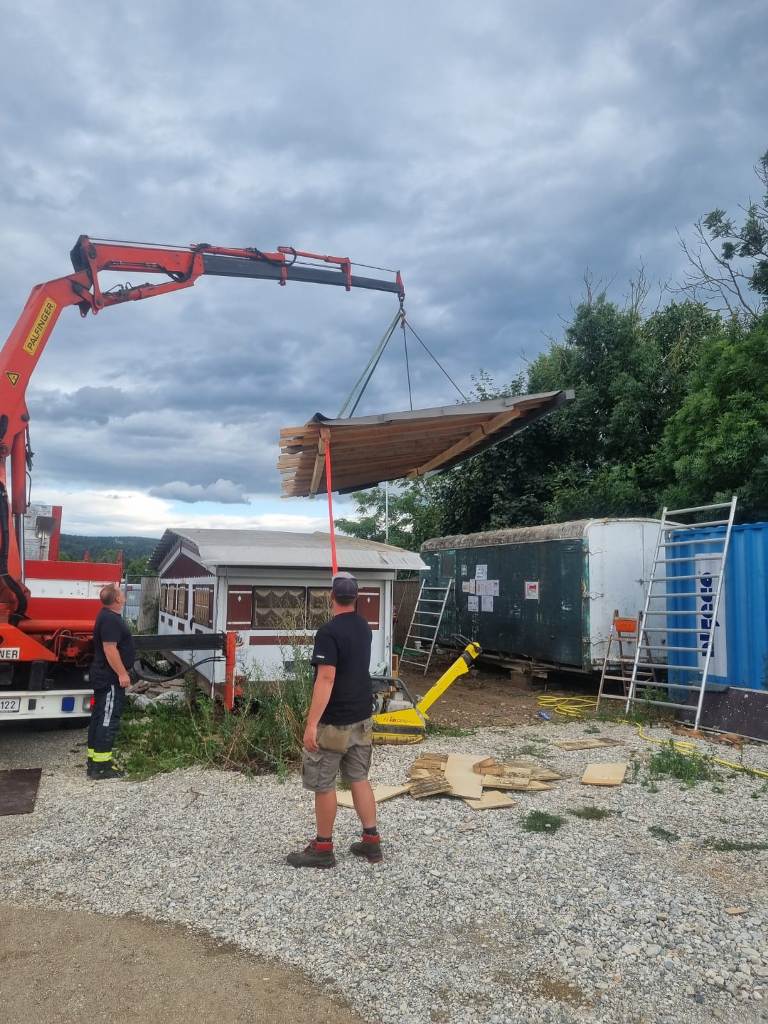

Im Juli wurde der Asphalt aufgetragen. Es wurde an den elektrischen Leitungen weitergearbeitet. Die Deckenlichter wurden mit Strom versorgt, es wurde gefliest. Die Privisorischen Bauhütten wurden abgebaut, sowie die Jalousienen wurden mit Strom versorgt.

klein01 klein02 klein02
klein02 klein02 klein02
klein02 klein02 klein02
klein02 klein02 klein02

Juni 2025

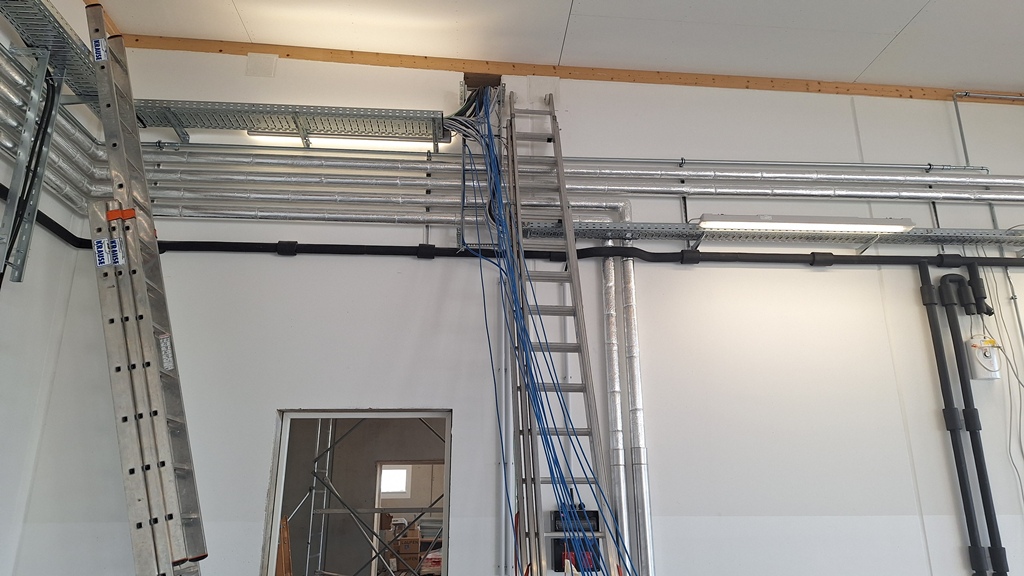

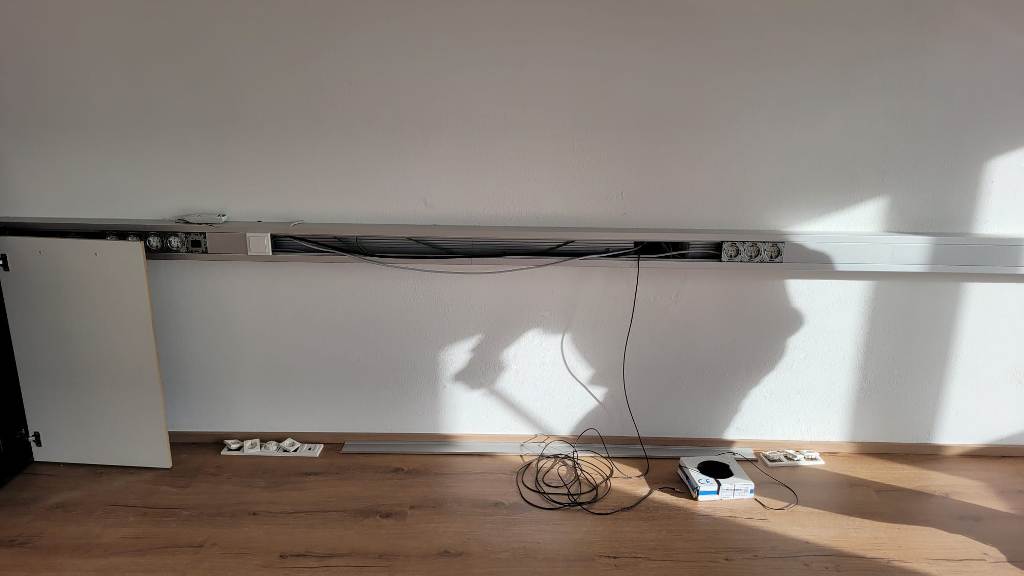

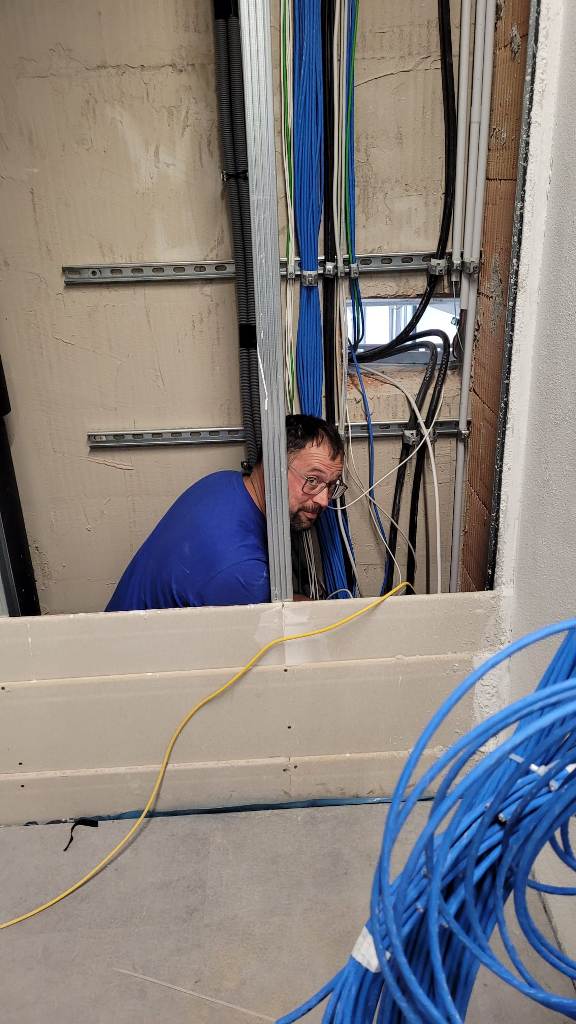

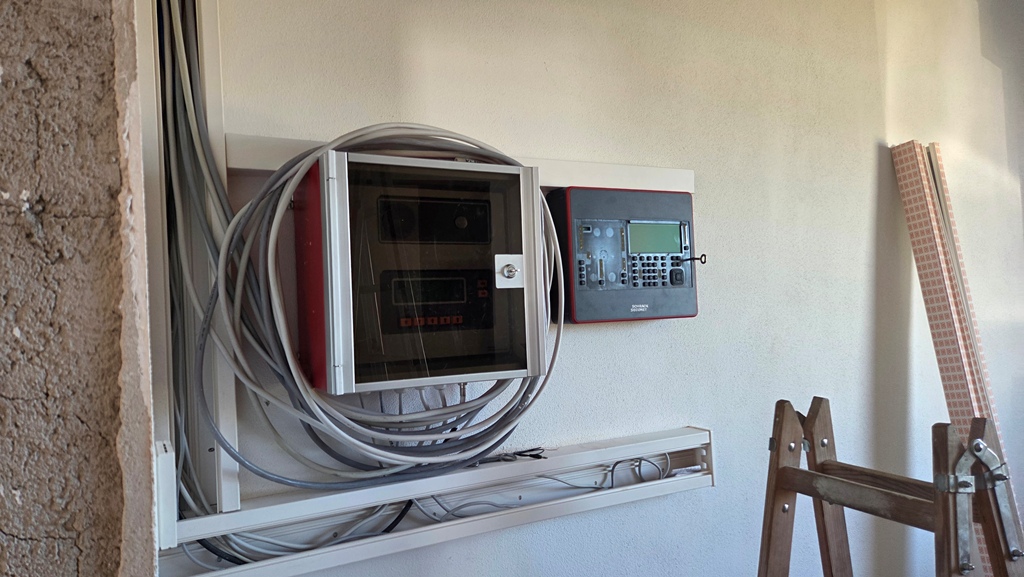

Genauso wie in den letzten Monaten wurden die elektronischen Leitungen verlegt und angeschlossen. Die Leitungen wurden alle von den eigenen Kameraden verlegt. Weiters wurde ein Fenster oberhalb der Außentüre beim Turm rausgebrochen. Die Decke wurde auch verlegt und Malerarbeiten durchgeführt. Im Außenbereich ging es auch weiter. Die Begrenzungssteine wurden verlegt. Innerhalb wird asphaltiert, außerhalb kommen Grünflächen.

klein01 klein02 klein03
klein04 klein05

Mai 2025

Auch im Mai geht es weiter mit dem Verlegen der elektrischen Leitungen. Die Gartengestaltunggeht weiter. Im Schlauchturm werden die Stahlkonstruktion eingebaut. Die Türen in den Garagen werden verbaut.

klein01 klein02 klein03

April 2025

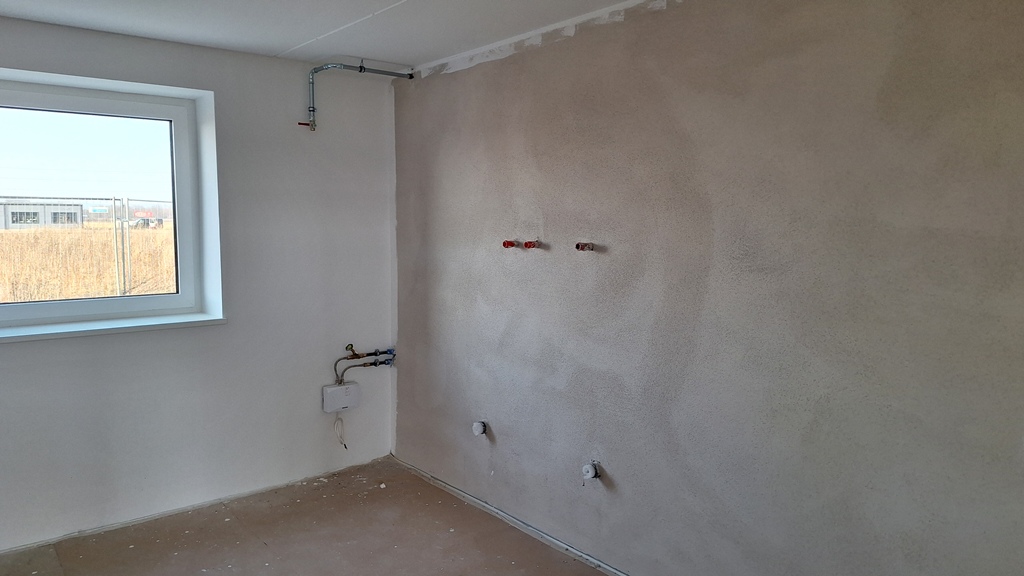

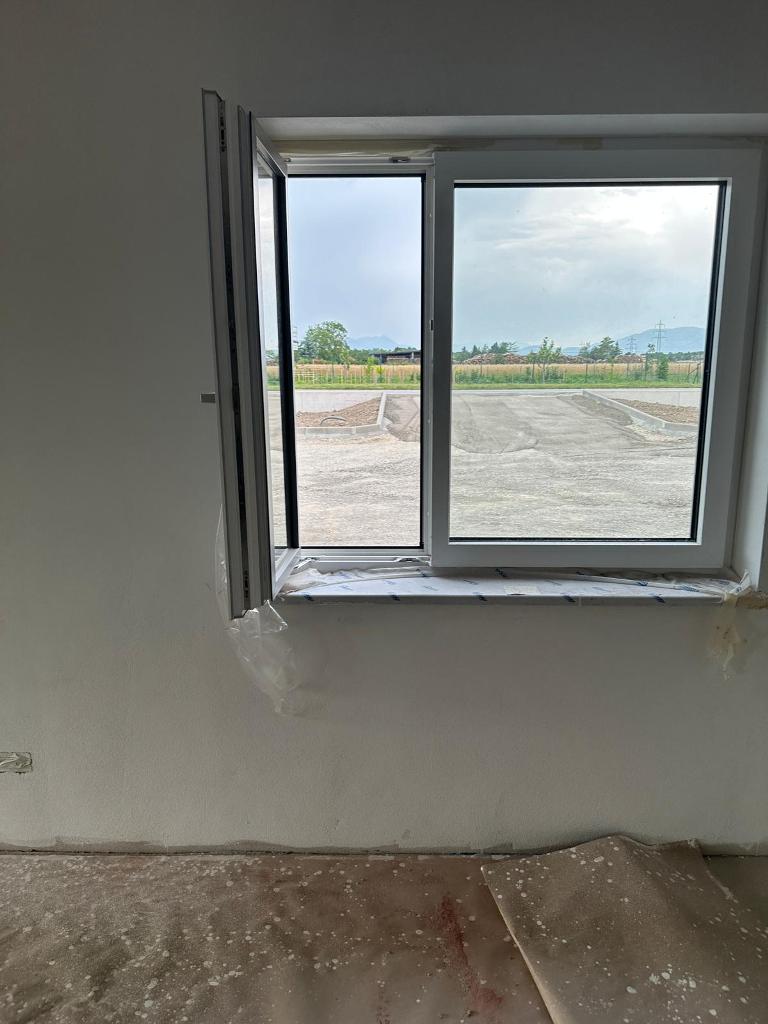

Auch im April geht es weiter mit dem Verlegen der elektrischen Leitungen. Mit der Gartengestaltung wurde begonnen. Es wurde eine leere Ringrohrleitung rund ums Gebäude verlegt, auch ein Hydrant wurde gesetz. Die ersten Lichter wurden in den Garagen verbaut.

klein01 klein02 klein03
klein04 klein04 klein04

März 2025

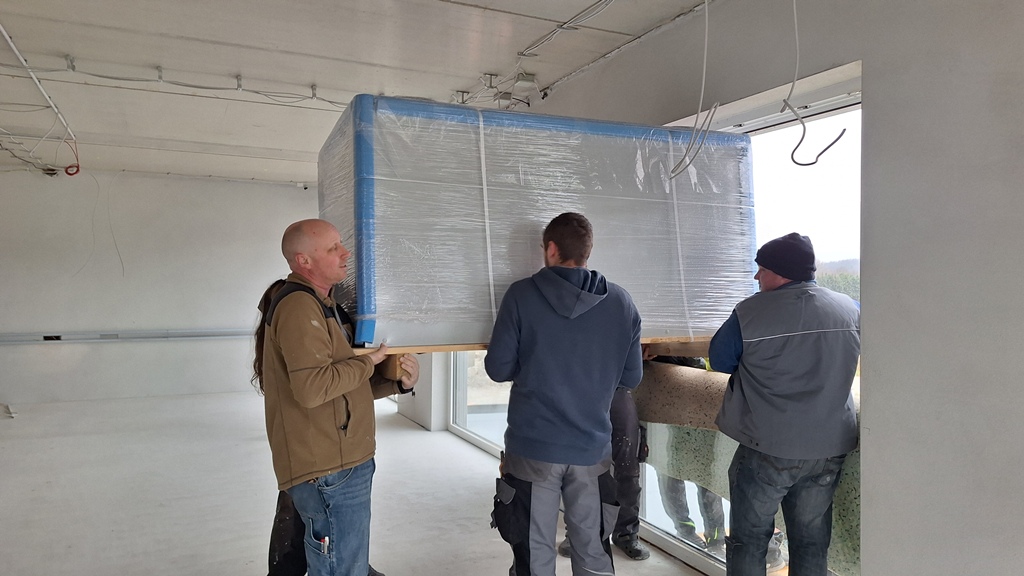

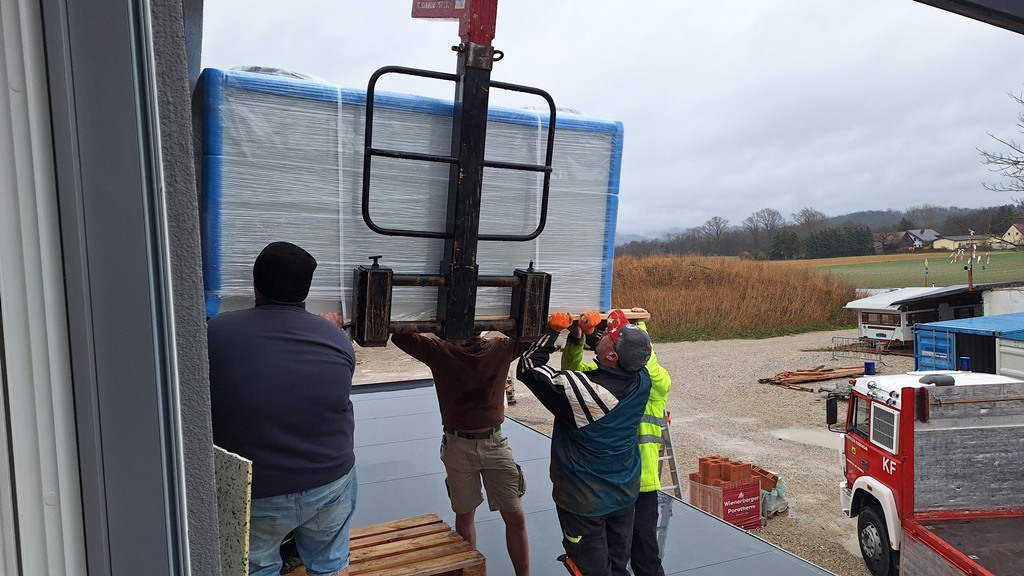

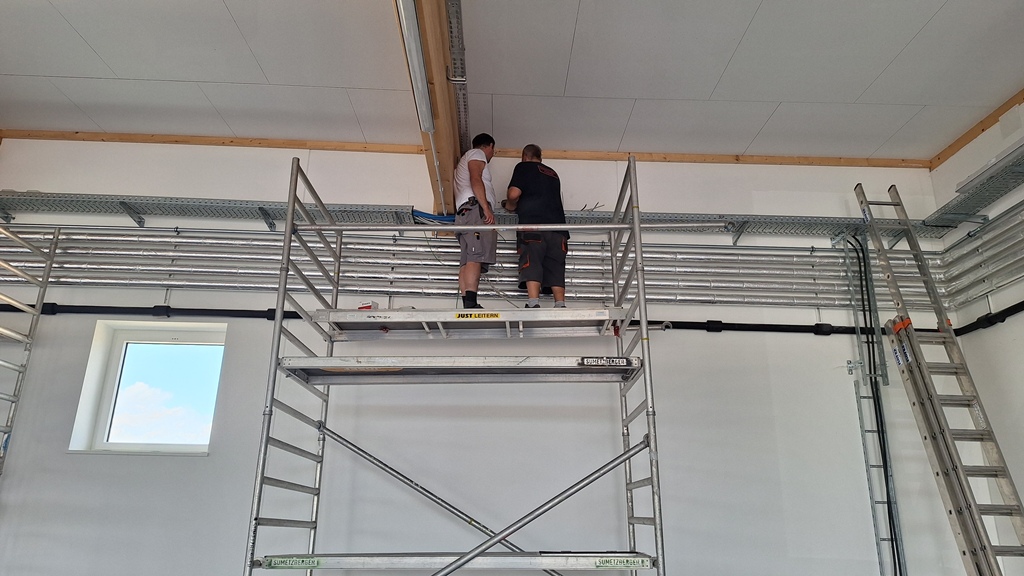

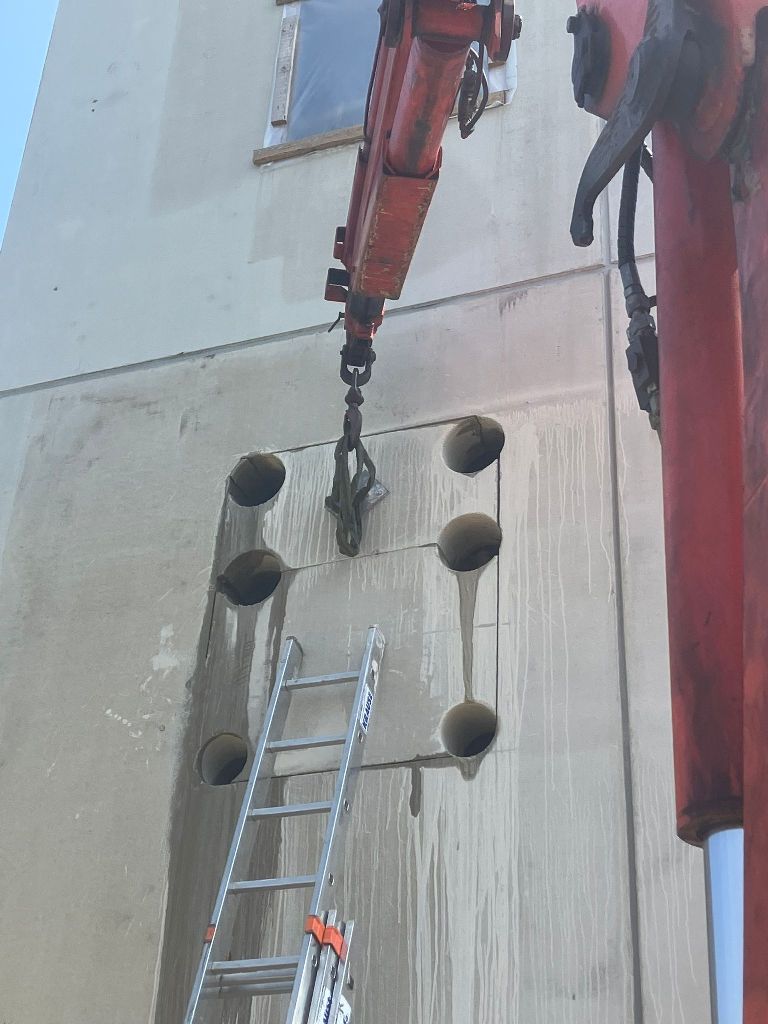

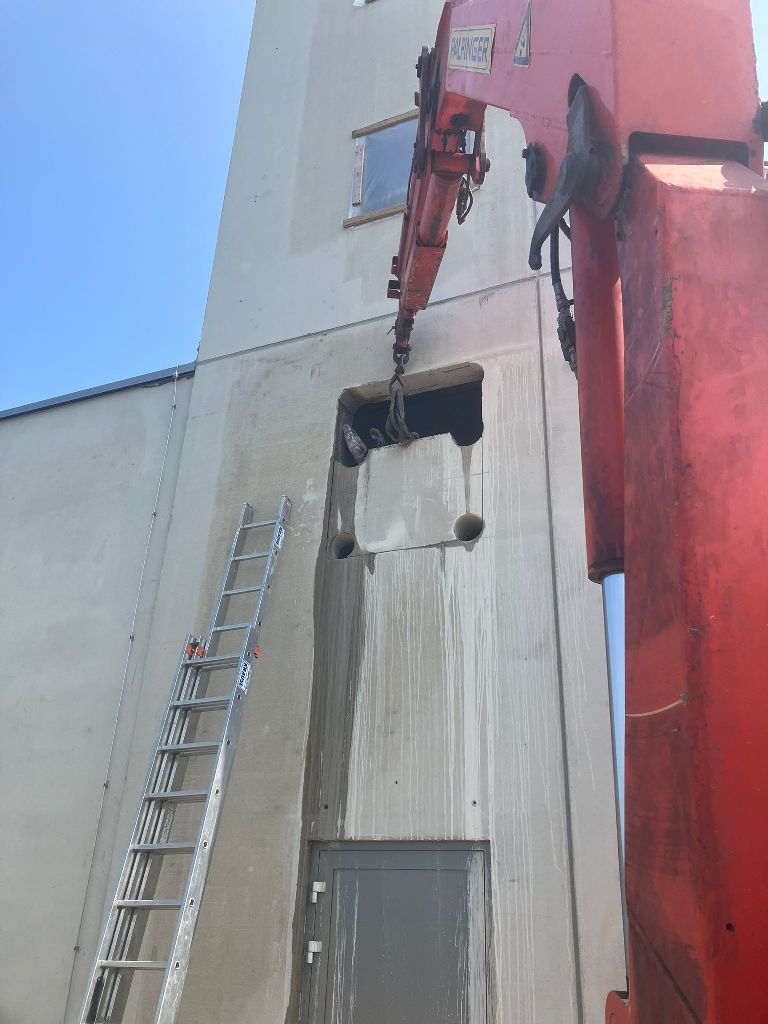

Im März geht es weiter mit dem Verlegen der elektrischen Leitungen. Die Außenfassade wurde auch gestrichen. In den Garagen wurde die Stiege und das Geländer auf den Kojen montiert. Mit geeinten Kräften wurde das Lüftungsgerät in den 1. Stock gehoben.

klein01 klein02 klein03
klein04 klein04 klein04

Februar 2025

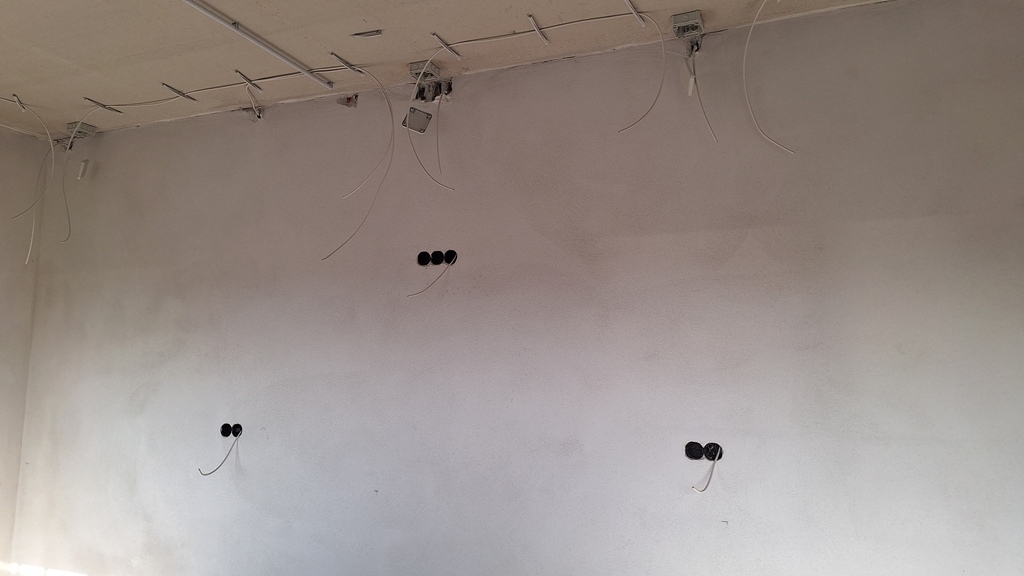

Im Februar werden derzeit Malerarbeiten durchgeführt und elektrische Leitungen verlegt. Diese Arbeiten werden alle von Kameraden gemacht.

klein01 klein02 klein03
klein04 klein04 klein04

Im Jänner wurden keine Arbeiten durchgeführt.
